Sundsvall Centralstation Arbeten längs järnvägen genom centrala Sundsvall juli - september
Vi förnyar kontaktledningssystemet mellan centralstationen och Nacksta. Det gör vi för att förstärka kraftförsörjningen till tågen, öka robustheten i systemet och ge tågen bättre förutsättningar för ökad punktlighet.
– Arbetet som pågår från andra veckan i juli till slutet av september kommer utföras dagtid men ibland även på nätter och helger. Vi behöver anpassa arbetet till planerade tågstopp och arbeta på tider när det inte går några tåg berättar Trafikverkets projektledare Marcus Cedermark och fortsätter.
– Jag vill göra alla uppmärksamma på att spårgående arbetsfordon kan trafikera järnvägen under de tider det är tågstopp för ordinarie trafik. Passera alltid järnvägen där det är lagligt och säkert. Var rädd om dig.
Upprustningen av kontaktledningssystemet är en del i kommande ombyggnation av bangården på Sundsvalls centralstation och utbyggnaden av dubbelspår. En åtgärd för att säkra kraftförsörjningen för framtiden.
– Det är en utmaning att utföra arbetet så centralt där närboende, verksamheter, trafikanter och tågtrafiken kan beröras och störas av våra arbeten. Vissa arbetsmoment ger upphov till buller och vibrationer som kan upplevas störande, säger Marcus.
Arbeten kvälls- och nattetid
– Under perioden mellan den 27 juli och den 23 augusti samt mellan den 7 och 27 september har vi möjlighet att jobba mellan klockan 22.00 och 04.00 måndag till fredag. Då kommer vi bland annat att gräva och borra för betongfundament där nya kontaktledningsstolpar ska sitta.
– Vi försöker minimera störningarna så gott det går och gör bullermätningar för att kontrollera att vi inte överskrider Naturvårdsverkets gällande riktlinjer. Hur man upplever upplever buller är väldigt individuellt. Har du frågor gällande kontaktledningsbytet så är du alltid välkommen att höra av dig.
Kortare stopp vid plankorsningar i sommar

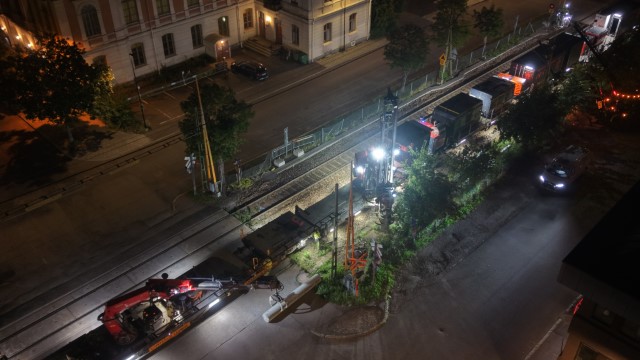

Från augusti och fram till slutet av september kommer ett 170 meter långt borrtåg att jobba längs spåren genom stan. Arbetståget borrar hål och gjuter nya fundament för kontaktledningsstolpar.
– Delar av dagen behöver vi stänga en eller ett par plankorsningar där borrtåget står och jobbar. Det är möjligt att passera närliggande plankorsningar. Skyltar kommer på plats innan avstängning.
Vi ber om överseende med de störningar som arbetet medför.
4,2 kilometer kontaktledningsbyte (Sundsvall C - Nacksta)
165 betongfundament och nya kontaktledningsstolpar
4,4 kilometer kontaktledningslina

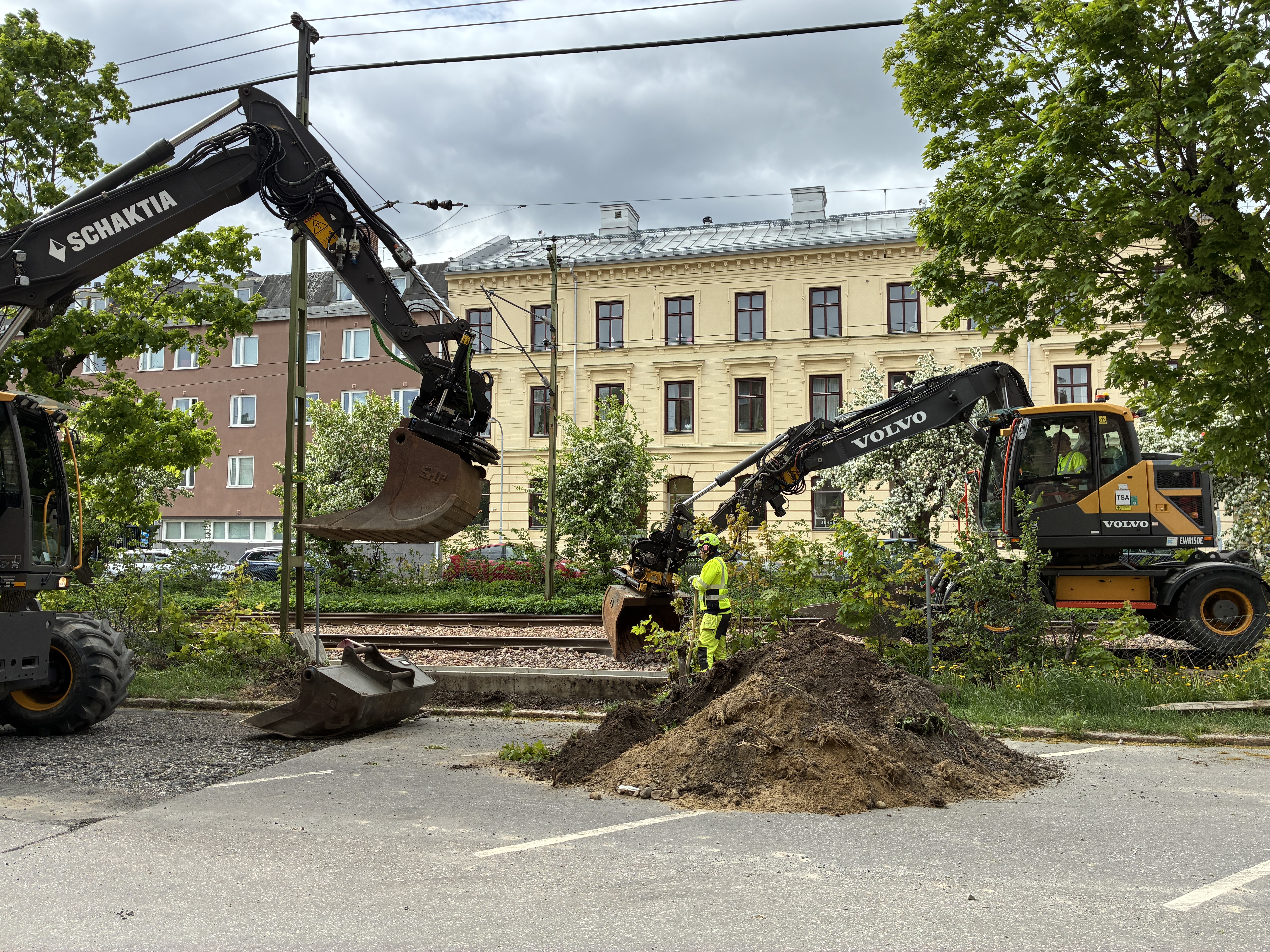

170 meter långt borrtåg som både borrar och gjuter betongfundament för de nya kontaktledningsstolparna. Vi planerar att använda både borrtåget och en grävare för att gräva nya fundament.
Varför ny kontaktledning? Den har uppnått sin tekniska livslängd och behöver bytas ut.
Trafikpåverkan 6 juli - 27 september 2026:
Viss begränsad framkomlighet vid de plankorsningar där grävare arbetar.
Den 3 augusti kommer borrtåget till Sundsvall. Delar av dagen behöver vi stänga den eller de plankorsningar där det 170 meter långa borrtåget står och jobbar.
Arbeten utanför ordinarie arbetstid:
- 27 juli - 23 augusti vardagar klockan 22.00 - 04.00
- 7 - 27 september vardagar klockan 22.00 - 04.00
Byggtid: 2026-2027
Arbeten kommer att ske på båda spåren, ett spår i taget, och anpassas till de tider vi fått för att jobba på respektive spår. Det vill säga när det inte går några tåg.
