Västra Götaland Väg 678, Grohed–Bratteröd, ombyggnad av Bratterödsmotet och mötesfri 2+1-väg

Vi bygger en mötesfri 2+1-väg mellan Bratterödsmotet och Grohed på väg 678. Arbetet inleddes med att Bratterödsmotet byggdes om.

Vad?

Mötesfri 2+1-väg och ombyggnad av Bratterödsmotet.

Varför?

Förbättra trafiksäkerheten.

Nuläge

Arbetet med entreprenaden Väg 678, Grohed–Bratteröd mötesfri 2+1-väg är påbörjat. Ombyggnaden av Bratterödsmotet har avslutats.

Om projektet

Trafikverket har beslutat att förändra den tidigare planerade åtgärden till både innehåll och omfattning. Vi planerar nu att bygga en mötesfri 2+1-väg mellan Bratterödsmotet och Grohed. Vissa korsningar med anslutande enskilda vägar kommer vi att stänga, och i stället kommer vi att bygga en enskild väg. Syftet med projektet är att förbättra trafiksäkerheten genom att skapa en mötesseparerad väg med trafiksäkra anslutningar.

Vissa busshållplatser som behövs på sträckan kommer att slås samman – allt för att framkomligheten i trafiken ska bli så god som möjligt.



Sprängning vid Solberg och Kläppheden

Vi spränger i området mellan vecka 19 och vecka 23. Sprängningarna sker på vardagar mellan klockan 10.00 till 13.00. Stopp på vägen kan förekomma upp till 10 minuter.

Innan sprängning sker placeras vakter ut runt arbetsområdet, de har en röd flagga som de använder för att varna under den tid risk kan finnas. Det är viktigt att alla följer vakternas instruktioner.

Före sprängning hör du en pulserande ljudsignal cirka 1 minut. När sprängsalvan sker kan du uppleva buller i form av en dov knall och eventuellt en luftstöt och vibration. Sprängmattor som ligger ovanpå berget minimerar risken för stenskott

När sprängningen är över hörs det en lång ljudsignal i cirka 30 sekunder och vakterna sänker flaggan när är det fritt att passera.



Översiktskarta

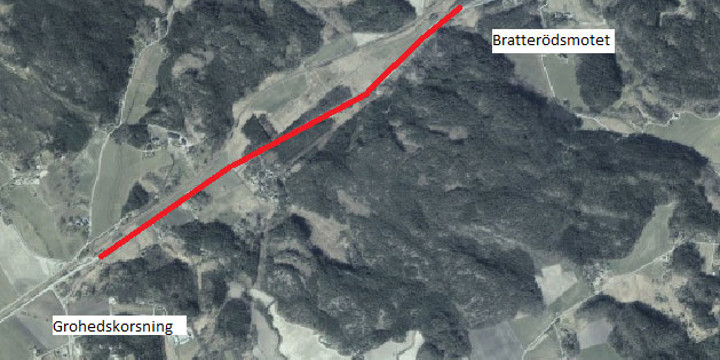

Översiktskarta Bratterödsmotet och Grohed på väg 678

Karta över planerad mötesfri 2+1-väg mellan Bratterödsmotet och Grohed på väg 678. Ett rött streck visar planerad sträckning.

Tidsplan för 2+1-vägen

Teckenförklaring:

  • Genomförd
  • Pågående
  • Framtida

1 Beslut om betydande miljöpåverkan Sommar 2020

2 Samråd på orten Våren 2021

3 Granskning 18 augusti–16 september 2022

4 Fastställelseprövning Vintern 2023

5 Etableringsarbeten, förberedande arbeten September 2025

6 Byggstart Oktober 2025

7 Beräknas bli klart Sommaren 2027

Dokument gällande 2+1-vägen
