Gotland Väg 148 Lärbro, ny gång- och cykelväg, framkomlighet och vattenskydd
Vi ska öka säkerheten och framkomligheten vid väg 148 i Lärbro genom en ny gång- och cykelväg samt förbättrad korsning med väg 149. Det ingår även att ta hand om dagvattnet från vägen.
Vad?
Varför?
Nuläge
Kostnad
Granskning av vägplan
Kungörande och granskning av vägplan för Väg 148 Lärbro, oskyddade trafikanter, framkomlighet och vattenskyddsåtgärder i Region Gotland, Gotland län
Trafikverket har upprättat ett förslag till vägplan för Väg 148 Lärbro, oskyddade trafikanter, framkomlighet och vattenskyddsåtgärder i Region Gotland. Planerade åtgärder syftar till att öka trafiksäkerheten, förbättra vattenskyddet och framkomligheten längs väg 148 genom Lärbro och samtidigt ta hänsyn till miljö och kulturvärden.
Projektet omfattas av kraven på specifik miljöbedömning enligt 6 kap. miljöbalken. Det är Trafikverket som prövar om planen ska fastställas. Ny information i detta ärende kommer att skickas till berörda med brev.
Granskningstid: 15 december 2025–6 februari 2026.
Plats för handlingar:
- På denna sida under "Dokument för projektet"
- Trafikverket Östra regionen, Broväg 10, Visby
- Region Gotland, Visborgsallén 19, Visby
Synpunkter: Skicka dina synpunkter till Trafikverket, Ärendemottagningen, Investering, Box 810, 781 28 Borlänge eller via e-post till trafikverket@trafikverket.se senast den 6 februari 2026. Ange ärendenummer: TÄHS-2025-000180.
Mer information: Anders Wikland, projektledare, telefon 010-123 79 97.
Om projektet
Väg 148 mellan Visby och Fårösund är en viktig regional väg där vi nu vill öka trafiksäkerheten för oskyddade trafikanter.
I Lärbro ska vi bygga en helt ny gång- och cykelväg samt göra om korsningen med väg 149. Det ingår även att förbättra kvaliteten på vattenskyddet vid Lärbros vattenskyddsområde.
Syftet är att öka säkerheten för alla trafikanter, förbättra framkomligheten och bidra till bättre vattenskydd.
Det finns högt uppsatta mål för projektet och vi är måna om att våra planerade åtgärder ska bidra till bättre vattenskydd och ökad trafiksäkerhet.
Bakgrund
År 2019 genomförde Trafikverket tillsammans med Region Gotland en åtgärdsvalsstudie för väg 148 och i den studien har olika åtgärder föreslagits för att höja trafiksäkerheten. Projektet i Lärbro är ett resultat av denna åtgärdsvalsstudie. Ett annat projekt är kopplat till samhället Bro.
Karta

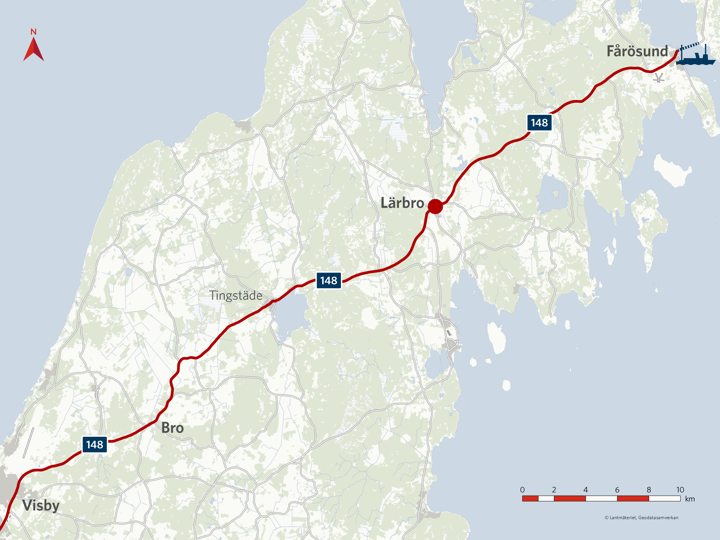

Karta över väg 148 mellan Visby och Fårösund.
Nyheter
Tidsplan
Teckenförklaring:
- Genomförd
- Pågående
- Framtida
Under perioden 21 mars–29 april gjorde vi förberedande inmätningar samt undersökningar av kultur- och naturmiljön i Lärbro.
Under perioden 17 oktober–25 november 2022 gjorde vi geotekniska undersökningar i området för att få kunskap om grundläggningsförhållandena som kan påverka när vi ska bygga om vid väg 148.
Under perioden 24 oktober–13 november 2022 genomförde vi ett samråd där vägplanens samrådsunderlag fanns tillgängligt. Syftet med samrådet var att få in information kring miljöaspekter och kunskap om eventuell miljöpåverkan. Vi vill tacka alla som bidragit med synpunkter och för ert engagemang. Vi har tagit emot era synpunkter som vi tar med oss i det fortsatta arbetet. Efter samrådsperioden arbetar vi vidare med handlingarna med stöd av inkomna synpunkter. Hur synpunkterna hanteras och vävs in i projektet kommer du att kunna läsa om i vår så kallade samrådsredogörelse. Samrådet är en fortlöpande process som pågår under hela planläggningsprocessen fram till kungörelse och granskning.
Länsstyrelsen beslutade den 10 november 2023 att projektet inte kan antas medföra betydande miljöpåverkan.
Under perioden 18 augusti–18 september 2025 genomförde vi ett samråd och ett möte på ort om vägplanen som vi håller på att ta fram. Syftet med samrådet var att få in information från allmänheten, myndigheter och organisationer som kan bidra med sin kunskap om förhållanden som är viktiga att ta hänsyn till i arbetet.
Vi vill tacka alla som bidragit med synpunkter och för ert engagemang. Vi har tagit emot era synpunkter som vi tar med oss i det fortsatta arbetet. Efter samrådsperioden arbetar vi vidare med handlingarna med stöd av inkomna synpunkter. Hur synpunkterna hanteras och vävs in i projektet kommer du att kunna läsa om i vår så kallade samrådsredogörelse. Samrådet är en fortlöpande process som pågår under hela planläggningsprocessen fram till kungörelse och granskning.
Vi kungör och ställer ut vägplanen för granskning under perioden 15 december 2025–6 februari 2026. Granskning är det sista steget innan fastställelse och innebär att vägplanen går ut på remiss till berörda, till exempel närboende, sakägare, kommunen och verksamheter. Granskningshandlingen är tillgänglig här på webben, i fliken Aktuella handlingar på sidan för Dokument. Läs mer om granskningen ovan.
Vi planerar att skicka in vägplanen för fastställelse under våren 2026.
Byggstart planeras att ske 2028.
