Stockholm Väg 257, Tungelstavägen, ökad säkerhet för alla
Vi bygger om delar av Tungelstavägen för att öka säkerheten för alla trafikanter. Barn, äldre, och personer med rullatorer till exempel, ska alla kunna korsa vägen och ta sig fram säkert.
Vad?
Varför?
Nuläge
Om projektet
Väg 257, Tungelstavägen är en länsväg som förbinder Västerhaninge med Tungelsta, i Haninge kommun. Vissa tider på dagen passerar mycket trafik här. Samtidigt bor många i områden nära vägen. Skolbarn går och cyklar längs gång- och cykelvägen och behöver korsa Tungelstavägen ofta.
Nu bygger vi om vägen på flera platser för att öka säkerheten. Det ska bli säkrare att korsa vägen.
Så bygger vi om vägen

1. Byggstart: Januari 2026

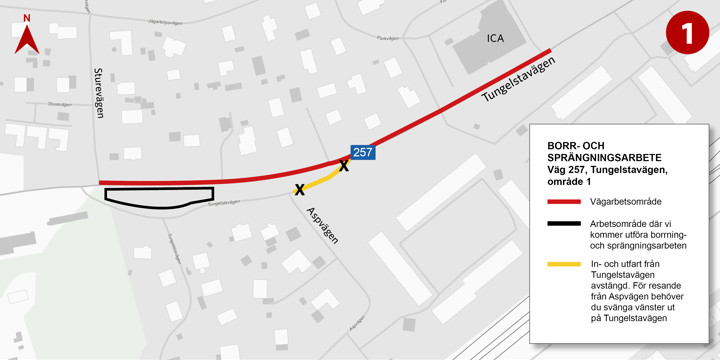

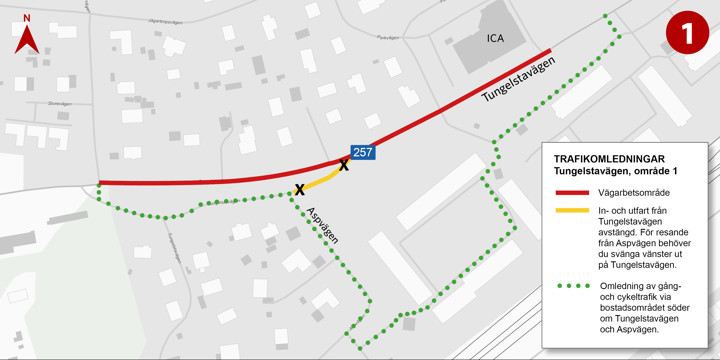

Vi bygger en säkrare korsning vid ICA/Parkvägen. Det innebär nya trafikljus, en trevägskorsning och ett vänstersvängskörfält på Tungelstavägen för bilar som ska svänga in på Parkvägen.
Aktuellt just nu - område 1
Öppning av ny in- och utfart (uppdatering 260521)

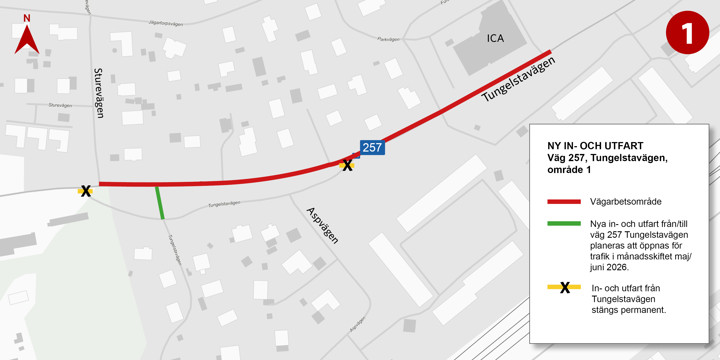

Den nya in- och utfarten från/till väg 257 Tungelstavägen mellan Tungelstavägen 43 och Tungelstavägen 47 planeras att öppnas för trafik i månadsskiftet maj/juni 2026.
Det innebär att de gamla in- och utfarterna kommer stängas permanent. Den nya infarten byggs för att höja trafiksäkerheten på väg 257.

Övergångställen avstängda
Vi arbetar även med att bygga en säkrare korsning vid ICA/Parkvägen. Det innebär nya trafikljus, en trevägskorsning och ett vänstersvängskörfält på Tungelstavägen för bilar som ska svänga in på Parkvägen.
Övergångsstället över väg 257 Tungelstavägen i höjd med ICA samt övergångstället över Parkvägen vid ICA är avstängda. Vi hänvisar gång- och cykeltrafik till tillfälliga omledningsvägar enligt informationstexten på de orangea omledningsskyltarna.

Tillfällig busshållplats
Den södra busshållplatsen vid Norrskogsvägen har tillfälligt läge. Bussarna stannar cirka 40 meter framåt i östlig riktning.
2. Byggstart: Februari 2026
Vi bygger om korsningen vid Mulstavägen, som idag är en femvägskorsning till en fyrvägskorsning. Det innebär att Lyngstavägen och Glasbergavägen får en gemensam in- och utfart på Tungelstavägen. Vi breddar Tungelstavägen och anlägger ett vänstersvängskörfält för trafik som ska svänga in på Mulstavägen.
Aktuellt just nu - område 2

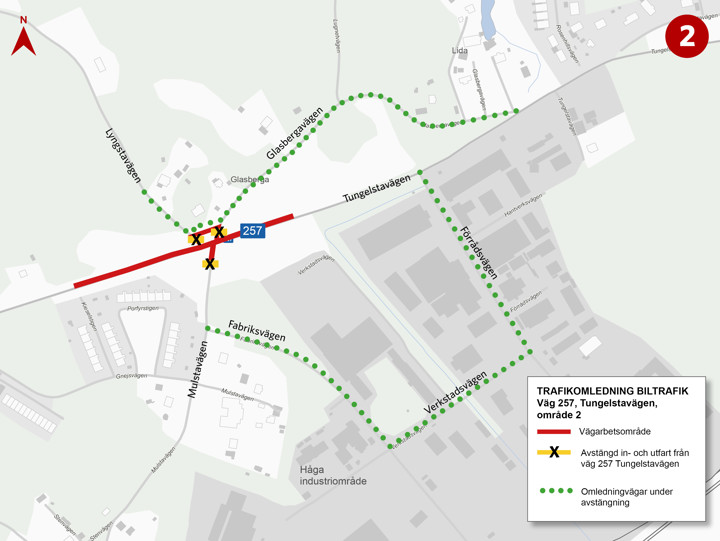

Infarten från Väg 257 Tungelstavägen till Mulstavägen avstängd

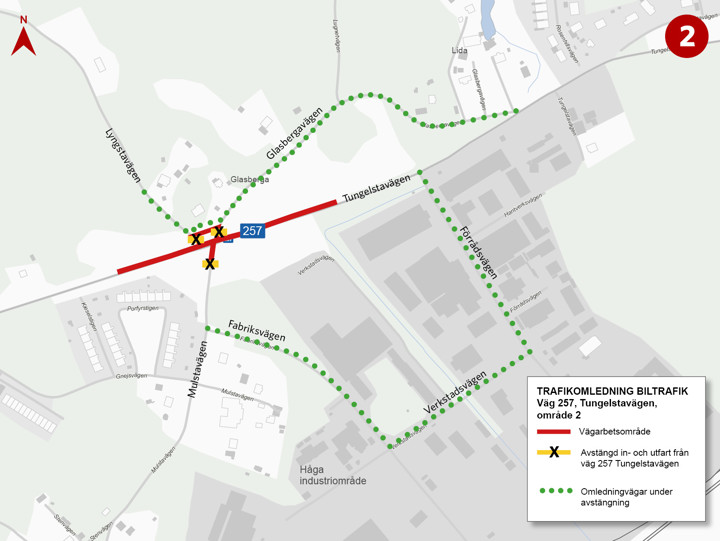

Infarten från Väg 257 Tungelstavägen till Mulstavägen är avstängd från och med 17 februari och planeras vara avstäng ca 6 månader.
Omledning för biltrafik

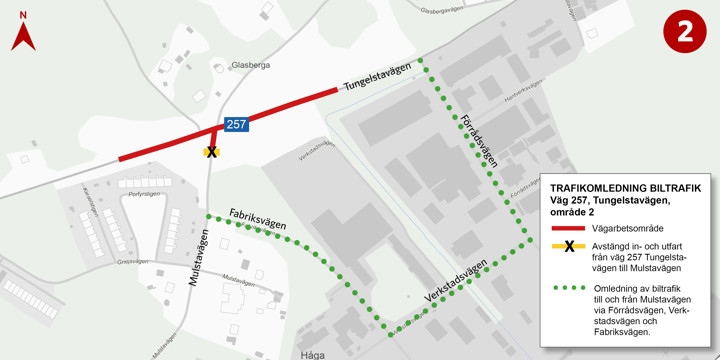

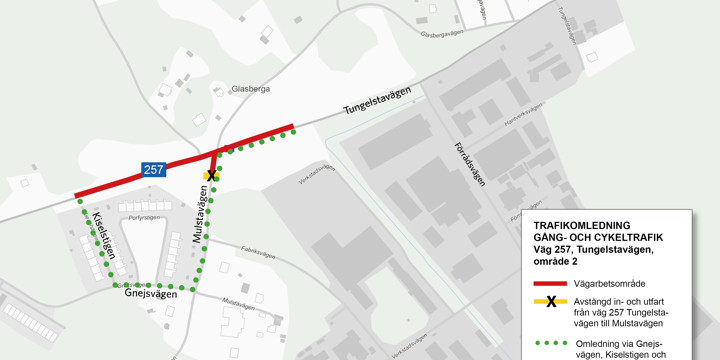

Vi hänvisar biltrafiken till omledningen via Förrådsvägen, Verkstadsvägen och Fabriksvägen. Följ orangea omledningsskyltar.

Omledning av gång- och cykeltrafik

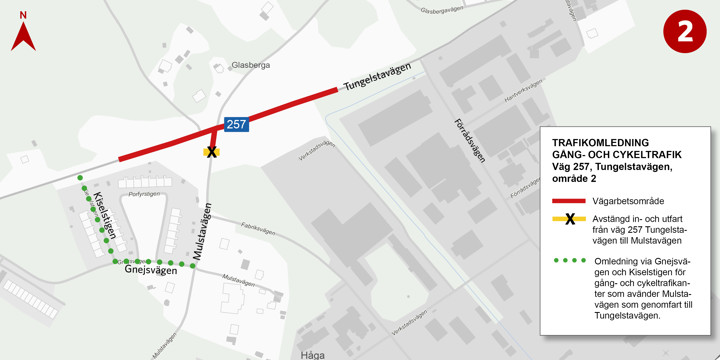

Gång- och cykeltrafik som avänder Mulstavägen som genomfart till Tungelstavägen hänvisar vi till omledning via Gnejsvägen och Kiselstigen. Följ orangea omledningsskyltar.

3. Arbetet startar hösten 2026
Vi kommer bygga om den norra busshållplatsen och bygga ett säkrare övergångsställe vid korsningen Skolvägen/Hammarbergsvägen.
4. Byggstart: Februari 2026
Vi bygger en ny och säkrare övergång vid Tungelsta skola. På vägen ska vi göra ett farthinder, för att påverka trafikanter att sänka hastigheten. Hastighetsbegränsningen är 30 kilometer i timmen förbi skolan.
Aktuellt just nu - område 4
Ny tillfällig omledningsväg för gång- och cykeltrafik (uppdatering 260521)

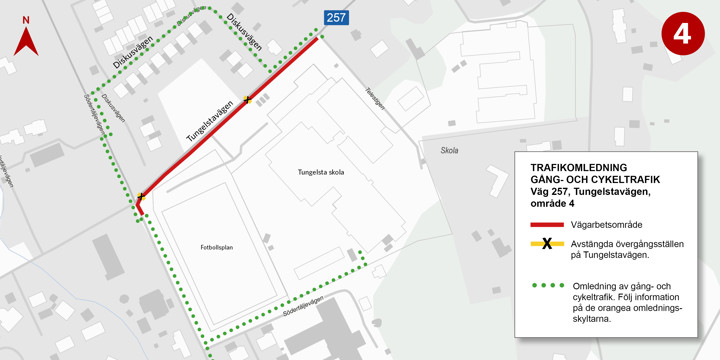

Med start vecka 23 kommer vi stänga av all gång- och cykeltrafik på Tungelstavägen mellan Diskusvägen och Södertäljevägen. Det gör vi därför att vi behöver placera brunnar och jobba med ledningar som ligger i körbanan.

Vi hänvisar gång- och cykeltrafik till tillfälliga omledningsvägar enligt informationstexten på de orangea omledningsskyltarna.

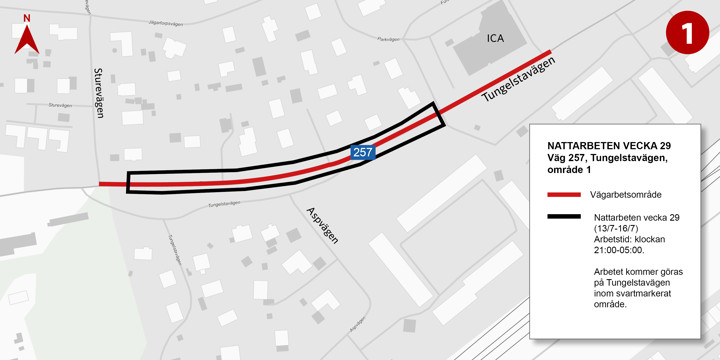

Ett körfält avstängt förbi Tungelsta skola från 1 juni
Biltrafiken kommer fortsatt att gå på Tungelstavägen, men från 1 juni kommer ett körfält vara avstängd en kortare sträcka förbi Tungelsta skola.
Detta kommer regleras med hjälp av tillfälliga trafiksignaler. Väntetiden vid varje trafiksignal är max 3 minuter. Vi ber er vänligen att respektera de tillfälliga trafiksignalerna för allas säkerhet på platsen.
Det här skedet av bygget beräknas vara klart hösten 2026.
Busshållplats stängd 25/5 t.o.m. 31/7 2026
Från den 25 maj 2026 kommer den norra busshållplatsen vid Tungelsta skola stängas för busstrafik tillfälligt på grund av ombyggnationen. Busshållplatsen kommer att vara avstängd från 25/5 t.o.m. 31/7 2026.
Följande linjer påverkas:
- Linje 835 och linje 893 mot Tungelsta (Lillgården)
- Linje 848 mot Nynäshamns station.
Resenärer som ska till och från Tungelsta skola hänvisar vi till busshållplatsen vid Hammarbergsvägen.
Busshållplatser med tillfälliga lägen
Den södra busshållplatsen vid Tungelsta skola har sedan februari tillfälliga lägen.
- För linje 835 mot Vega (Vardövägen)/Länna handelsplats och linje 893 mot Stockholm C avgår bussarna tillfälligt från Södertäljevägen i höjd med långsidan av fotbollsplanen.
- För linje 848 mot Västerhaninge station avgår bussarna tillfälligt från Södertäljevägen i höjd med Diskusvägen.
Trafikpåverkan under byggtiden
Under byggtiden påverkas framkomligheten för både gång- och cykeltrafik och fordonstrafik där arbeten pågår. Vi kommer även tillfälligt behöva leda om gång- och cykeltrafik kring arbetsområdena. Under byggtiden kommer vi uppdatera projektets webbsida löpande med information.
Så påverkas du som bor i närheten
Du som bor nära kan påverkas av buller, vibrationer och trafikpåverkande arbeten. Medan bygget pågår kommer framkomligheten i området påverkas och miljön kan därför upplevas rörig/störande. Vi ber trafikanter att ta det försiktigt förbi bygget. Vi hoppas att du som bor nära kan ha överseende med de störningar som kan uppstå.
Samtliga arbeten på sträckan planeras blir klart under sommaren 2027.
Nyheter
Tidsplan
Teckenförklaring:
- Genomförd
- Pågående
- Framtida
- Tidigt samråd hösten 2019
- Samråd sommaren 2020
Under den här perioden har vi:
- Detaljplanerat Tungelstavägens nya utformning vid de 4 korsningarna som ska byggas om.
- Tagit fram ritningar, byggmetoder och kostnadsberäkningar.
- Arbetat med att ta fram kontraktshandlingar för upphandling av entreprenör för ombyggnationsarbetet.
- Handlat upp entreprenör.
Byggstart 7 januari 2026 och klart tidigast sommaren 2027.
