Uppsala E4/väg 290, trafikplats Fullerö, förbättrad kapacitet

Vi bygger om trafikplats Fullerö vid E4 och korsningen mellan väg 290/Kometvägen för att klara de ökade trafikmängderna. Arbetet innebär att vi bygger en ny cirkulationsplats med fler körfält vid trafikplatsen.

Vad?

Vi bygger om trafikplats Fullerö och korsningen väg 290/Kometvägen.

Varför?

För att kapaciteten ska motsvara den ökade trafikmängden.

Nuläge

Produktion.

Om projektet

Området vid trafikplats Fullerö, cirka en mil norr om Uppsala, är attraktivt för nya exploateringar. Därför bygger vi ut trafikplats Fullerö med en ny cirkulation där E4 och väg 290 möts, samt sträckan fram till korsningen mellan väg 290 och Kometvägen.

När trafiken ökar behöver infrastrukturen anpassas. En vägplan har tagits fram (se dokument) som visar hur den befintliga trafikplatsen och korsningen ska klara de ökade trafikmängderna.

Trafikpåverkan

Bil-, gång- och cykeltrafik leds under tiden på tillfälligt byggda förbifarter för att möjliggöra arbetet med cirkulationsplatsen. Hastigheten sänks till 30 km/h för att kunna säkerställa både arbetsmiljö och trafiksäkerhet, men det kan innebära köer vid rusningstrafik.

Aktuell trafiksituation

Trafikanter från Kometvägen som i vanliga fall svänger vänster ut på väg 290 mot Uppsala måste svänga höger och vända vid cirkulationsplatsen väg 290/Fullerövägen, för att sedan åka västerut mot Uppsala.

Underhållsarbeten pågår samtidigt på E4 i södergående riktning mellan trafikplats Fullerö–Bärby under tiden 24 augusti–11 september. E4 söderut stängs av och all trafik (söderut som norrut) samsas i norrgående körfält. Avfarten mot väg 290 stängs helt för att inte riskera köer upp på motorvägen.

Läs mer om pågående underhåll på E4  >>

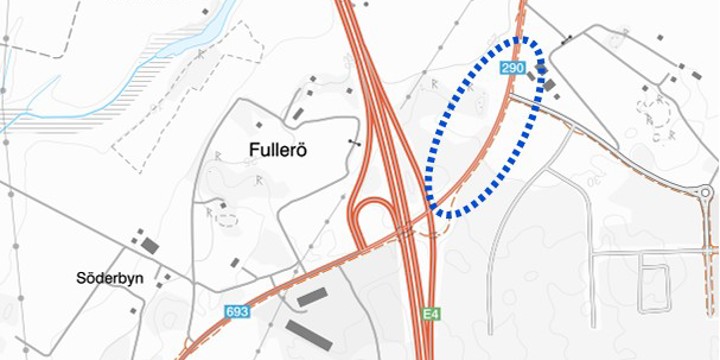

Översiktskarta E4/väg 290, förbättrad kapacitet

Kartan visar arbetsområdet för utbyggnad av Trafikplats Fullerö.

Tidsplan

Teckenförklaring:

  • Genomförd
  • Pågående
  • Framtida

1 Arbete med vägplan och projektering 2021-2025

2 Byggstart April 2026

3 Cirkulationsplats öppnar för trafik Hösten 2026

4 Arbeten klara i sin helhet Senast sommaren 2027

Vägplaner – hur och varför

Vid större vägbyggen och ombyggnationer behöver man ta fram en vägplan innan man börja bygga. Vägplanen visar hur vägen ska utformas och vilka markområden som behövs. Att ta fram en vägplan är en viktig demokratisk process där alla som berörs ska få tycka till om föreslagna åtgärder och först efter att vägplanen vunnit laga kraft kan man börja bygga.
