Malmö, kapacitetsåtgärder järnväg

Vi bygger ut järnvägen i Malmö för att skapa plats för fler tåg och bättre punktlighet. Satsningen omfattar Malmö C, Östervärn och en planskild spårkorsning på Malmö bangård.

Vad?

Vi bygger ut järnvägskapaciteten i Malmö. Åtgärderna är en del av program Hässleholm-Lund.

Varför?

För att fler tåg ska kunna köra till, från och genom Malmö med bättre punktlighet och färre störningar.

Nuläge

Malmö C: Vi tar fram bygghandlingar. Östervärn: Vi tar fram järnvägsplan. Malmö bangård, planskild spårkorsning: Vi arbetar med en funktionsutredning.

Kostnad

1 382 miljoner kronor i prisnivå 2025.

Om projektet

Kapacitetsåtgärderna på järnvägen i Malmö görs för att skapa plats för fler tåg och bättre punktlighet. Satsningen omafttar tre olika projekt som alla kommer bidra till ett mer robust och mindre störningskänsligt järnvägssystem.

Malmö C, fler plattformsspår

Malmö C Övre har i dag sju plattformsspår, men det räcker inte för dagens och framtidens trafik. Antalet tåg väntas öka, bland annat till och från Danmark, Ystad och Trelleborg.

Eftersom Citytunneln har begränsad kapacitet behöver fler tåg i stället trafikera Kontinentalbanan. Därför bygger vi ut kapaciteten på Malmö C Övre med två nya plattformsspår, en ny mittplattform och ett nytt uppställningsspår.

Malmö C–Östervärn, dubbelspår

Sträckan mellan Malmö C och Östervärn är i dag enkelspårig, vilket skapar kapacitetsproblem och gör trafiken känslig för störningar. När fler tåg behöver köra via Kontinentalbanan blir begränsningarna ännu tydligare.

Projektet omfattar cirka 500 meter nytt spår längs befintligt spår, en ny mellanplattform på Östervärns station och anpassningar för att flera tåg ska kunna köra samtidigt.

Malmö bangård, planskild spårkorsning

På Malmö bangård korsar tåg i dag varandras spårvägar vid ankomst och avgång till Malmö C. Det begränsar kapaciteten och gör trafiken störningskänslig.

Målet med projektet är att förbättra punktligheten och skapa ett mer robust järnvägssystem. Åtgärden innebär ett nytt planskilt spår mellan Södra stambanan och Malmö C Övre, vilket minskar konflikter mellan tåg och ger bättre trafikflöde på en av södra Sveriges mest trafikerade järnvägssträckor.

Andra kapacitetssatsningar i regionen


Runt om i Skåne gör vi fler åtgärder där vi underhåller och bygger om järnvägen för att öka kapaciteten. Dessa projekt är:

Åtgärderna runt omkring Malmö bidrar till att stärka kapaciteten i det svenska järnvägsnätet. Detta är en viktgt för att Sverige fullt ut ska kunna dra nytta av den fasta väg- och järnvägsförbindelse som just nu byggs mellan Danmark och Tyskland, Fehmarn-Bält-förbindelsen. Läs mer om hur Sverige förbereder sig för den fast förbindelsen i utredningen nedan.



Nyheter

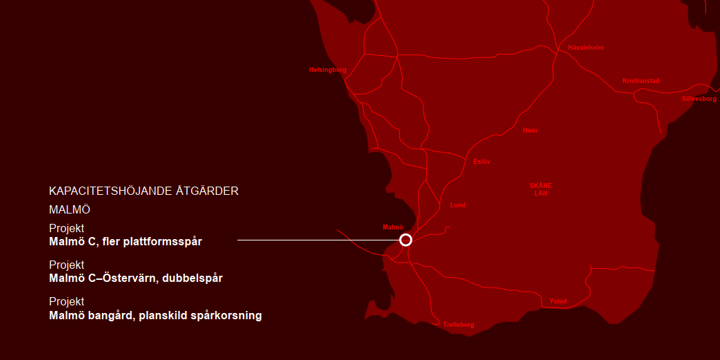

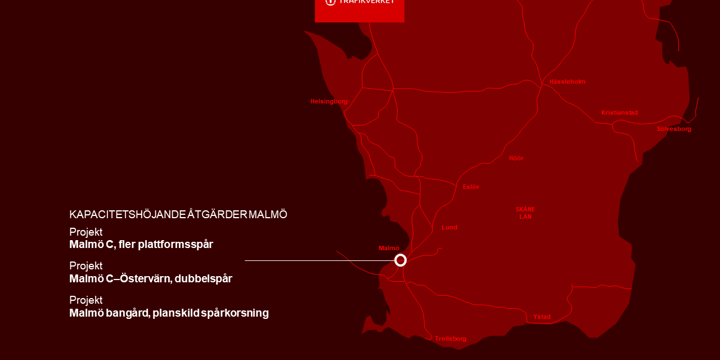

Översiktskarta

Tidsplan

Teckenförklaring:

  • Genomförd
  • Pågående
  • Framtida

1 Utredning för samtliga Våren 2021

2 Malmö C - Byggstartsbesked Våren 2026

3 Malmö C – projektering 2026–2027

4 Malmö–Östervärn - Järnvägsplan inkl. samråd 2027

5 Malmö Planskildhet - Fördjupad utredning 2026–2027

6 Malmö C, Byggstart 2028

7 Malmö C, Klart 2029

8 Malmö–Östervärn, Projektering Preliminärt 2030

9 Malmö–Östervärn, Byggstart Preliminärt 2032

10 Malmö Planskildhet, Byggstart Enligt den gällande Nationella planen för transportinfrastrukturen har projektet byggstart inom 7-12 år.
