Skåne Väg 1759, Bjuv-Åstorp, gång- och cykelväg och vänstersvängskörfält

Vi planerar att bygga en cirka 4,5 km lång ny gång- och cykelväg mellan Bjuv, Hyllinge och Åstorp och bygga om korsningen Malmövägen/Ängavägen.

Vad?

En ny gång- och cykelväg mellan Bjuv, Hyllinge och Åstorp samt ombyggnation av korsningen Malmövägen/Ängavägen.

Varför?

Öka säkerheten och framkomligheten för gående och cyklister. Säkerhetsställa att framkomligheten på Malmövägen är god efter utveckling av verksamhetsområdena öster om Malmövägen.

Nuläge

Vi tar fram en vägplan.

Om projektet

Den nya gång och cykelvägen kommer att ansluta till:

  • Befintlig gång- och cykelväg på norra sidan av Brogårdavägen (väg 1385)
  • Befintlig gång- och cykelväg strax väster om korsningen där Brogårdavägen (väg 1385) möter Åstorpsvägen (väg 1757).
  • En anslutning ska även utföras mot Norra Storgatan (väg 1385) där Bjuvs kommun kommer koppla ihop den kommunala delen av gång- och cykelväg till Ekebrovägen
    (väg 107).

Det finns ett behov av att kunna cykelpendla på ett säkert sätt mellan Bjuv, Hyllinge och Åstorp. Idag saknas trafiksäkra sätt att ta sig fram för gående och cyklister på grund av höga hastigheter och stora trafikflöden längs med sträckan. Genom att anlägga en ny gång- och cykelväg på sträckan gör vi det möjligt att på ett trafiksäkert sätt cykla och gå mellan orterna.

I och med den planerade utvecklingen av verksamhetsområdena öster om Malmövägen förväntas trafiken i korsningen Ängavägen/Malmövägen öka. Det finns därför ett behov av en ombyggnad av denna korsning för att framkomligheten på Malmövägen fortsatt ska vara god.

Under projektet kommer vi utreda standardhöjning och tillgänglighetsanpassning av busshållplatserna Brogårda och Västra Broby Ekebro utmed den nya gång- och cykelvägen.

Översiktskarta

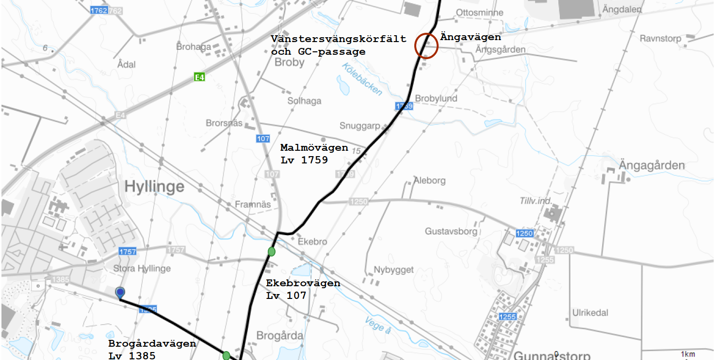

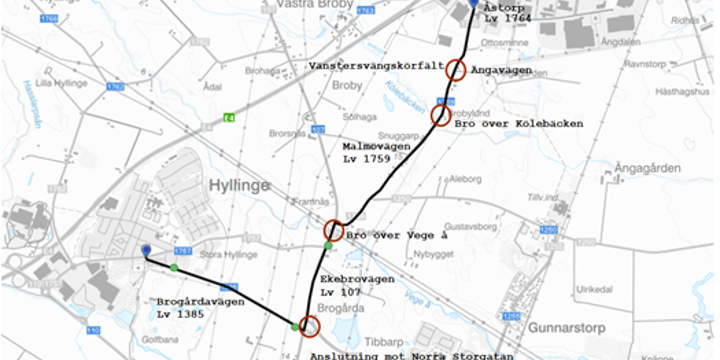

Översiktsbild över Bjuv, Hyllinge och Åstorp.
©Lantmäteriet, Geodatasamverkan
Klicka på länken för att se bilden i större format.

Tidsplan

Tidsplanen är preliminär och kan komma att ändras.

Teckenförklaring:

  • Genomförd
  • Pågående
  • Framtida

1 Konsultupphandling maj – november 2025

  • Samrådsmaterial tillgängligt på webben sommar 2026
  • Beslut om betydande miljöpåverkan förväntas tas under hösten 2026
  • Samråd på orten planeras ske under vintern 2026

3 Granskning av vägplan våren 2027

4 Vägplan skickas för fastställelse sommaren 2027

5 Byggstart planerad 2028

Kontakt

Linnéa Wickberg

Projektledare

Telefon: +46 10-123 25 76

Hannah Berg

Biträdande projektledare

Telefon: +46 10-123 82 16
