Skåne Rååbanan etapp 3, Helsingborg – Teckomatorp, signalåtgärder och hastighetshöjning
Trafikverket lägger sista pusselbiten i att modernisera Rååbanan. Nu genomför vi signal- och ballastarbete mellan Helsingborg – Teckomatorp för att korta restider och göra järnvägen mindre störningskänslig.
Vad?
Varför?
Nuläge
Om projektet
Vårt arbete med att rusta Rååbanan för framtiden är i sin slutfas med etapp 3. Projektet omfattar tre åtgärder: ballastrening, installation av mellanblockssignal och hastighetshöjning. Syftet med dessa åtgärder är att förbättra järnvägens prestanda genom att korta restider för resenärer, skapa smidigare tågtrafik samt öka robustheten och återställningsförmågan vid eventuella störningar. Ballastreningen kommer att genomföras på sträckan mellan Helsingborgs godsbangård och Teckomatorp, en sträcka på cirka 30 kilometer. Hastighetshöjningen kräver ett omfattande signalarbete, och en ny mellanblockssignal kommer att installeras mellan Billeberga och Teckomatorp.
Ytterligare en totalavstängning sker under 2026 och den varar i 4 veckor. Från 13 april till 10 maj är järnvägen totalavstängd och inga tåg kan framföras mellan Teckomatorp och Helsingborg. Bussar ersätter de isntällda tågen. Sök din resa hos Skånetrafiken för att se hur den påverkas.
Detta har vi gjort i tidigare etapper
Vi rustar Rååbanan i tre etapper för att möjliggöra en högre kapacitet och ökad robusthet. Vi är nu inne på den tredje och sista delen av arbetet på sträckan Teckomatorp – Helsingborg. Nedan kan du se vad vi har gjort i tidigare skeden.
- Spår- och växelbyte längs 30 kilometer
- Renovering av samtliga 13 plankorsningar längs sträckan
- Cirka 40 000 meter kontaktledning har bytts ut
- Byte av över 500 kontaktledningsstolpar och fundament
- Underhåll av sex broar

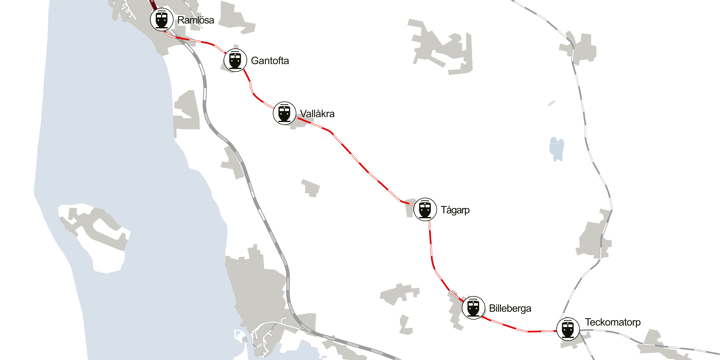

Karta Rååbanan

Karta över sträckan där vi genomför arbetet på Rååbanan.
Tidsplan
Teckenförklaring:
- Genomförd
- Pågående
- Framtida
Vi genomför ballastrening Teckomatorp – Helsingborg mellan 9 juni och 7 juli. För att kunna genomföra arbetet måste tågtrafiken stoppas under denna period, bussar ersätter tågen. Du kan se hur din resa påverkas i Skånetrafikens app eller hemsida.
Tänk på att det tar längre tid att resa med buss.
Under 4 veckor, 13 april 2026 – 10 maj 2026, är järnvägen totalavstängd och inga tåg kan framföras. Under totalavstängningen ersätts tågen av bussar för resenärer.
Sök din resa hos Skånetrafiken för att se hur den påverkas.
