Skåne Väg 519, Rängs sand och Kämpinge by, tätortsåtgärder

Vi ska förbättra säkerheten för oskyddade trafikanter i Rängs sand och Kämpinge by. Bland annat kommer vi att förbättra gång- och cykelvägar samt passager.

Vad?

Tätortsåtgärder i Rängs sand och i Kämpinge by.

Varför?

Vi vill förbättra trafiksäkerheten för oskyddade trafikanter och efterlevnaden av hastighetsgränser samt förbättra dagvattenhanteringen.

Nuläge

Byggstart i Rängs sand.

Om projektet

Vi kommer att arbeta med trafiksäkerhetshöjande åtgärder för oskyddade trafikanter i Rängs sand och i Kämpinge by. Till exempel genom att förbättra gång- och cykelvägar samt passager över Räng sandsvägen (väg 519). Vi kommer även att arbeta med dagvattenåtgärder.

Syftet med projektet är att öka trafiksäkerheten för oskyddade trafikanter och efterlevnaden av hastighetsgränser samt att förbättra dagvattenhanteringen.

Aktuellt

Byggstart i Rängs sand

I Rängs sand har vi tecknat entreprenadkontrakt för tätortsåtgärder. Byggnationen kommer startas upp under hösten 2025.

Åtgärder i Kämpinge by kommer byggas först när Vellinge kommun är klara med Förbifart Kämpinge by. Aktuella åtgärder i Kämpinge by innefattar uppsättning av fyra farthinder, förbättrad avvattning och ändrad linjemålning till bygdeväg. För mer information om Förbifart Kämpinge by läs mer hos Vellinge kommun:

Förbifart Kämpinge by (Vellinge kommun)

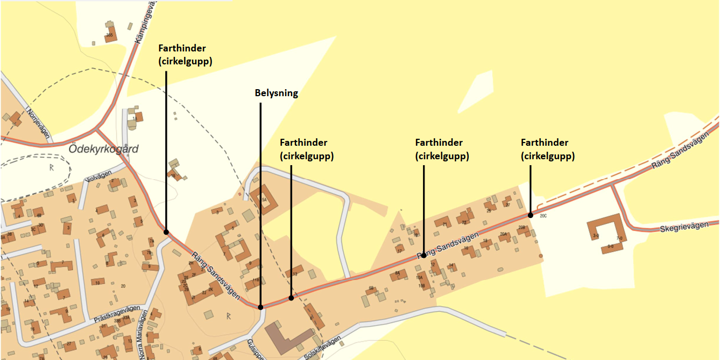

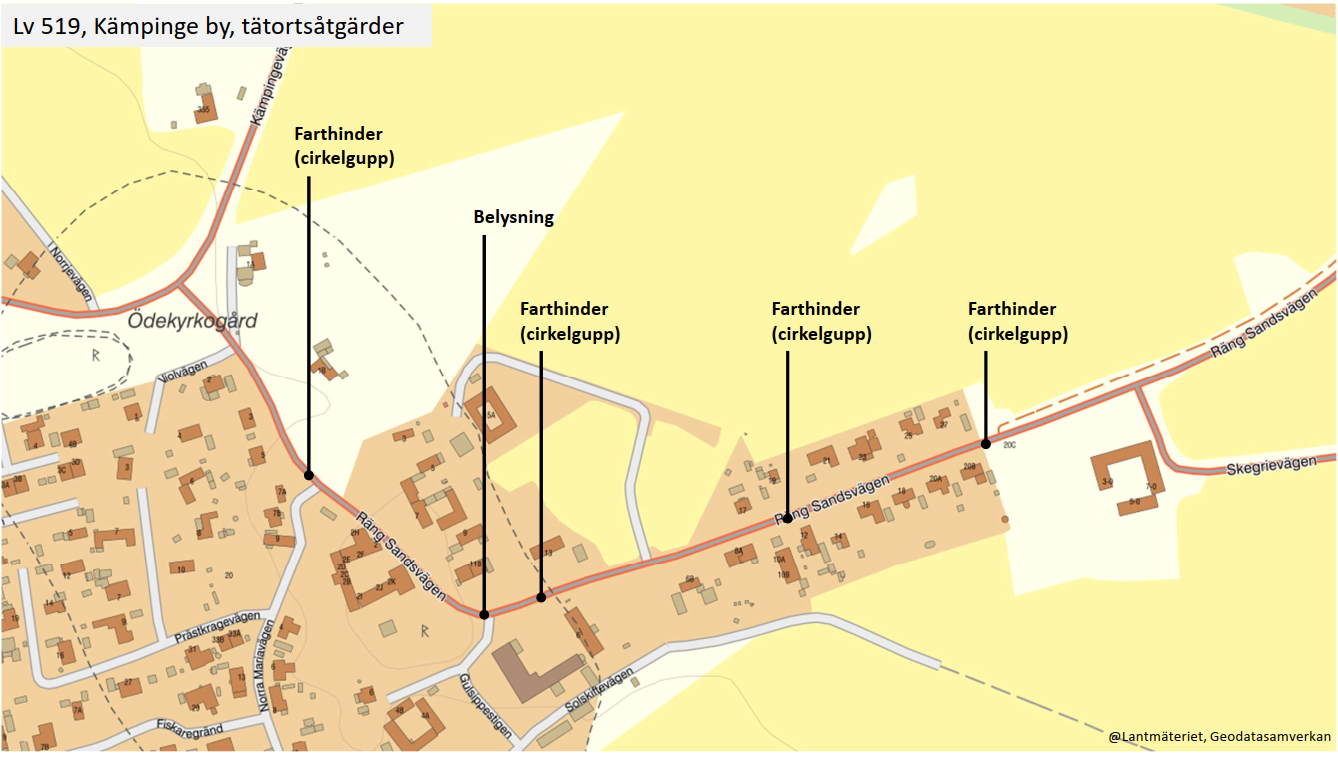

Tätortsåtgärder som genomförs

Följande åtgärder kommer att genomföras i Rängs sand utmed Räng Sandsvägen under hösten 2025:

  • Tätortsport vid norra infarten uppdateras
  • Farthinder (4 stycken cirkelgupp) anläggs och ändrad linjemålning till bygdeväg i norra delen
  • Gång- och cykelväg förbättras i centrala delen
  • Upphöjda övergångsställen (4 stycken) med förbättrad belysning anläggs vid Nordmannavägen, Hövdinga/Lyckans väg, Rängbågsvägen och vid förskolan
  • Förbättrad avvattning.

Att tänka på vid trafikarbetet

Byggnationen kommer att innebära påverkan på trafiken genom Rängs sand. Vid kritiska moment kommer Rängs Sandvägen stängas av för genomfört och trafiken kommer behöva ledas om. Vi ber om er förståelse för situationen. Vid trafikarbetet ber vi er att tänka på att:

  • Visa hänsyn till de som arbetar längs vägen
  • Respektera hastigheterna
  • Följ skyltning
  • Ha tålamod.

Tidsplan

1 Upphandling konsult för utredning och projektering Hösten 2023

2 Utredning och projektering samt framtagande av förfrågningsunderlag 2024–2025

3 Byggstart Rängs sand Hösten 2025

4 Klart Preliminärt 2027

Kontakt

Maria Lund

Projektledare

Telefon: +46 10-123 35 19
