Västra Götaland Väg 49, Axvall–Varnhem, mötesfri landsväg
Vi planerar att bygga ut väg 49 mellan Axvall och Varnhem till mötesfri landsväg. Syftet är att öka trafiksäkerheten, förbättra framkomligheten och vägens standard.
Vad?
Varför?
Nuläge
Kostnad
Om projektet
Väg 49 är en viktig förbindelselänk mellan främst väg E20 och Skövdeområdet. Den har även en betydande pendlingstrafik mellan bland annat Skövde och Skara samt Skövde och Lidköping. I nuläget har väg 49 en otillräcklig vägstandard i förhållande till trafikmängden. Med många anslutande vägar och fastighetsutfarter innebär detta stora olycksrisker. Därför är det av stor vikt att vägen byggs ut till en högklassig regional väg. Vägen byggs om för att bli en mötesfri landsväg med en ny trafikplats vid Varnhem.
Stora miljövärden

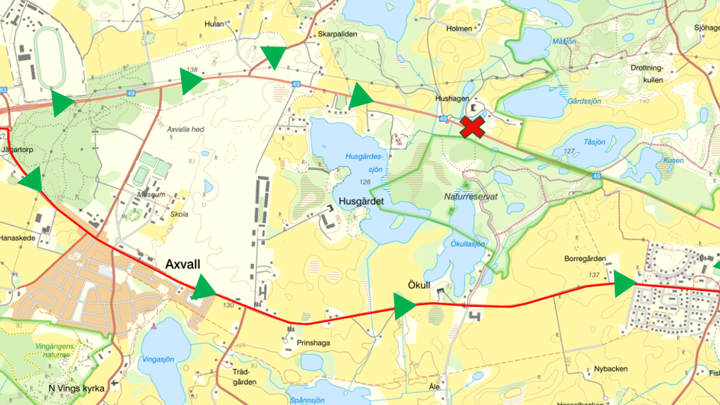

Längs sträckan finns områden med stora miljövärden och riksintressen. Det handlar om intressen för naturmiljö, kulturmiljö och friluftsliv. Vid Axvalla Hed och vid Tåsjön finns Natura 2000-områden, alltså speciellt skyddade naturområden. Vägen kommer därför att anpassas till olika miljöintressen. Vi planerar en större faunapassage på sträckan tillsammans med faunastängsel längs hela sträckan.
Kulturmiljön i området är en viktig fråga i projektet för att få vägen att på bästa möjliga sätt smälta in i kulturlandskapet och inte påverkar kulturarv, som exempelvis Kata gård, mer än nödvändigt. Vägens påverkan har visualiserats med hjälp av en 3D-modell som går att se i filmklippet nedan.
Tidsplan
Här går det att läsa om projektets tidsplan.
Teckenförklaring:
- Genomförd
- Pågående
- Framtida
Under våren 2021 var det planerat att vägplanen för projektet skulle fastställas. I en kvalitetssäkring av vägplanen upptäcktes dock ett behov av en kompletterande granskning. Det innebar att vägplanen återigen behövde samrådas med berörda parter inklusive Länsstyrelsen samt göras tillgänglig för kompletterande granskning. Vägplanen fastställdes i oktober 2023, men överklagades till Regeringen.
Vi arbetar med en bygghandling parallellt med att vägplanen färdigställs.
Trafikpåverkan

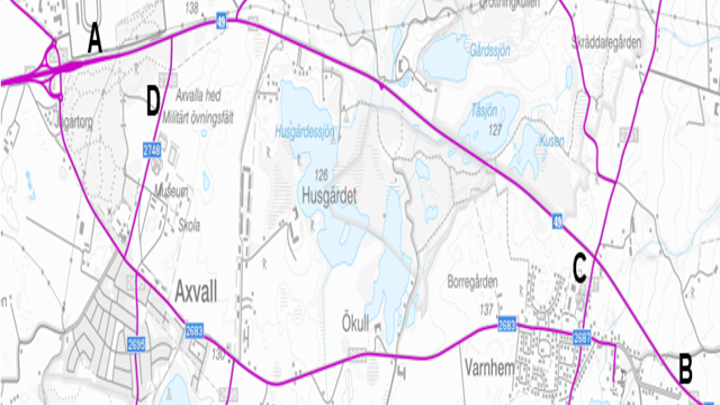

Ombyggnationen av väg49 Axvall-Varnhem beräknas pågå fram till hösten 2027 utmed sträckan (A-B) i kartan nedan. Som trafikant kommer man uppleva viss trafikpåverkan utmed de delar av sträckan där arbete pågår.
Under ombyggnationen av Varnhems trafikplats, se karta nedan (C), kommer en omledning och nedsänkt hastighet att ske. Trafikplatsen förväntas vara helt färdigställd våren 2027.

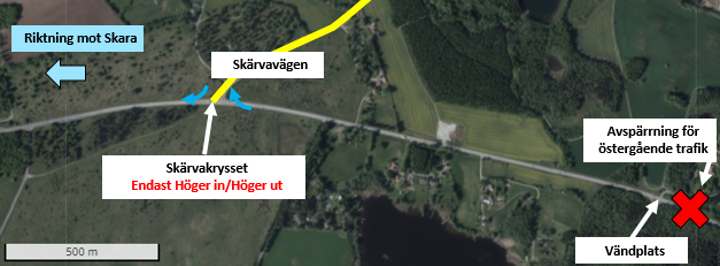

Omledning av östergående trafik sker 2x10v under byggnationen. I nuvarande tidplan startar det första tillfället för omledning under vecka 33 2026. Nödvändiga åtgärder utmed omledningsvägen sker i samråd med Skara Kommun. Under omledningen kommer även korsande vägar att få väjningsplikt och detta kommer bestå även efter omledning.

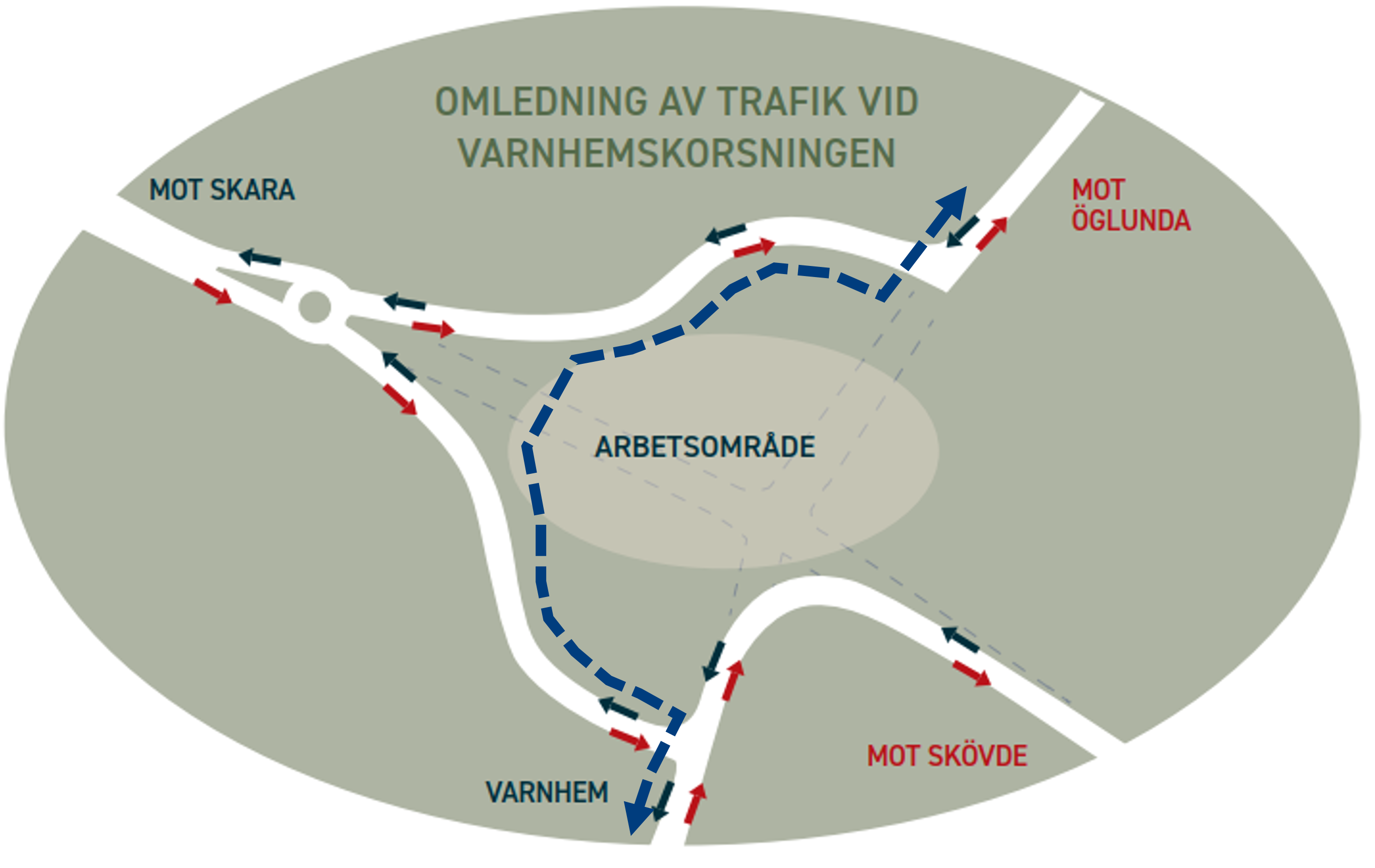

Trafikverket leder om trafiken genom Varnhemskorsningen från den 10 november fram till hösten 2026.
Trafiken leds nu runt arbetsområdet i Varnhem på de vägavsnitt som sedan blir en del av den planfria korsningens på- och avfarter. Under byggtiden kan trafikmängden och nedsatta hastigheter påverka trafikflödet och då är det bra att ha i minnet att resultatet blir en tryggare och mer effektiv resväg.
Vi uppmuntrar resenärer att resa kollektivt vilket ökar framkomligheten. Hitta din resa med hjälp av Västtrafiks reseplanerare
Kommande trafikpåverkan:
- Omledning av östergående trafik utmed väg49 är planerad till att ske 2026v33-43. Nästa period av omledning sker sedan våren 2027.
- Nuvarande förbiledning där trafik leds om till ramperna i Varnhems Trafikplats är förlängd fram till 2026v48
- Färdigställande av Busshållplatsen är planerad till våren 2027.
Karta
Illustrerande film av vägsträckan
Information om filmen
Filmillustrationen är ej uppdaterad till dagens vägförslag men visar övergripande hur utformningen planeras. För detaljer kan du titta i illustrationskartorna som finns under Dokument nedan.
