Västra Götaland Väg 27/40, kantbalksbyte och montage av högkapacitetsräcke på bro vid Liseberg

Vi rustar upp bron vid Kallebäcksmotet, där E6 möter väg 27/40 och avfarten mot Mölndal N i södergående riktning. Detta för att förbättra trafiksäkerheten och skydda området kring World of Volvo och Liseberg Oceana.

Vad?

Kantbalksbyte, montage av högkapacitetsräcke, reparation av brostöd och underhåll av övergångskonstruktioner på bro vid Kallebäcksmotet på väg 27/40.

Varför?

För att höja trafiksäkerheten samt skydda området kring World of Volvo och Liseberg Oceana.

Nuläge

Vi bygger.

Om projektet

Vi håller på att rusta upp bron vid Kallebäcksmotet, som förbinder E6 med väg 27/40 och avfarten mot Mölndal N i södergående riktning. Syftet är att öka säkerheten genom att minska riskerna vid olyckor med transporter av farligt gods. Samtidigt skapar vi förutsättningar för framtida byggprojekt i enlighet med den detaljplan som omfattar World of Volvo och Liseberg Oceana.

Det här gör vi:

  • rivning av den östra kantbalken och montage av 183 meter högkapacitetsräcke
  • ny skyltportal
  • reparation av brostöd 3 och 7
  • renovering av övergångskonstruktion vid brostöd 1
  • byte av övergångskonstruktion vid brostöd 7.

Under byggtiden påverkas trafiken genom att avfarten mot Mölndal N (Kallebäck, Liseberg och Sankt Sigfrids Plan) stängs av helt. Dessutom kan viss annan tillfällig trafikpåverkan förekomma.

Aktuellt: Trafikpåverkan under byggtiden

Under byggtiden 30 april till oktober 2025 blir det stor påverkan på trafiken i Kallebäcksmotet längs E6.

Res i god tid och undvik rusningstid

Från torsdag 1 maj är avfarten från E6 söderut mot Sankt Sigfrids Plan och Kallebäck/Mölndal N är avstängd. Dessutom är endast ett körfält öppet på avfarten mot väg 40. Detta innebär att du som ska från E6 söderut mot Kallebäck eller Mölndal får köra vidare på E6 och vända i Lackarebäcksmotet. Se karta nedan.

Den nuvarande trafiklösningen gäller till oktober 2025 och för dig som kör bil innebär det längre restider framför allt under rusningstid. Tiderna då det är som störst risk för köer är på morgonen klockan 07.30–09.00 och på eftermiddagen klockan 15.30–17.30.

Håll koll på köer i appen

Tänk på att du kan använda Trafiken.nu-appen för att se var köerna är i realtid. Åker du kollektivt kan du hålla koll på din resa och eventuella förändringar i appen Västtrafik To Go.

Karta

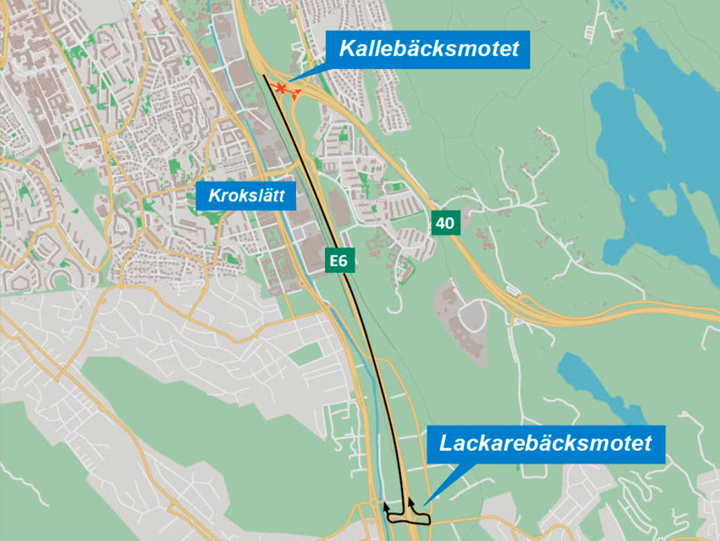

Översiktkarta

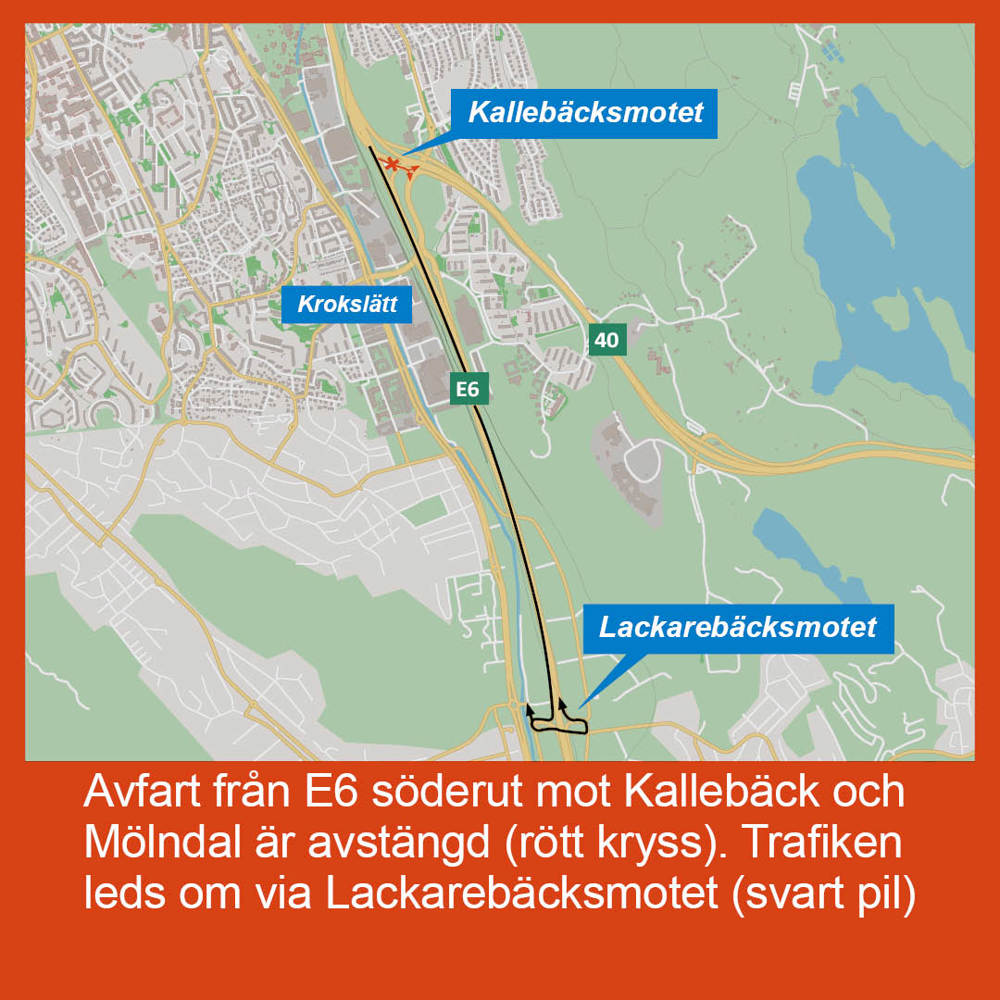

Kartan visar att avfart från E6 mot Kallebäck och Mölndal är avstängd (rött kryss). Trafiken leds om via Lackarebäcksmotet (svart pil).
Klicka på kartan för större bild (Trafiken.nu Göteborg)

Tidsplan

1 Byggstart 30 april 2025

2 Beräknas bli klart oktober/november 2025

Kontakt

Niklas Lökholm

Projektledare

Telefon: +46 10-123 24 22

Susanne Skoglund

Projektingenjör

Telefon: +46 10-123 72 22
