Skåne E22, Gastelyckan–Lund Norra (Ideon), ny anslutning
E22 mellan trafikplatserna Gastelyckan–Lund Norra är hårt belastad och vid rusningstrafik uppstår ofta köbildning. För att avlasta trafikplats Lund Norra bygger vi ny anslutning till E22 vid Ideon.
Vad?
Varför?
Nuläge
Om projektet
Lunds kommun planerar för:
- Förtätning av Ideonområdet.
- Utbyggnad av stadsdelen Brunnshög.
Detta leder till ökad trafikbelastning som påverkar framkomligheten på E22. E22 är en väg av riksintresse som även ingår i det transeuropeiska transportnätet (TEN-T), och en hög framkomlighet är av största vikt.
Projektet syftar till att:
- Minska risken för köbildning och olyckor.
- Förbättra framkomligheten för både persontrafik och kollektivtrafik.
- Möjliggöra fortsatt utveckling av Ideon och Brunnshög.
- Anpassa hastighetsbegränsningen på E22 till 100 km/h för ökad trafiksäkerhet.
Hur påverkas fordonstrafikanter?
E22 avstängd 14-28 augusti 2026
Informationsblad (öppnas i nytt fönster, 276 kB, PDF-fil).

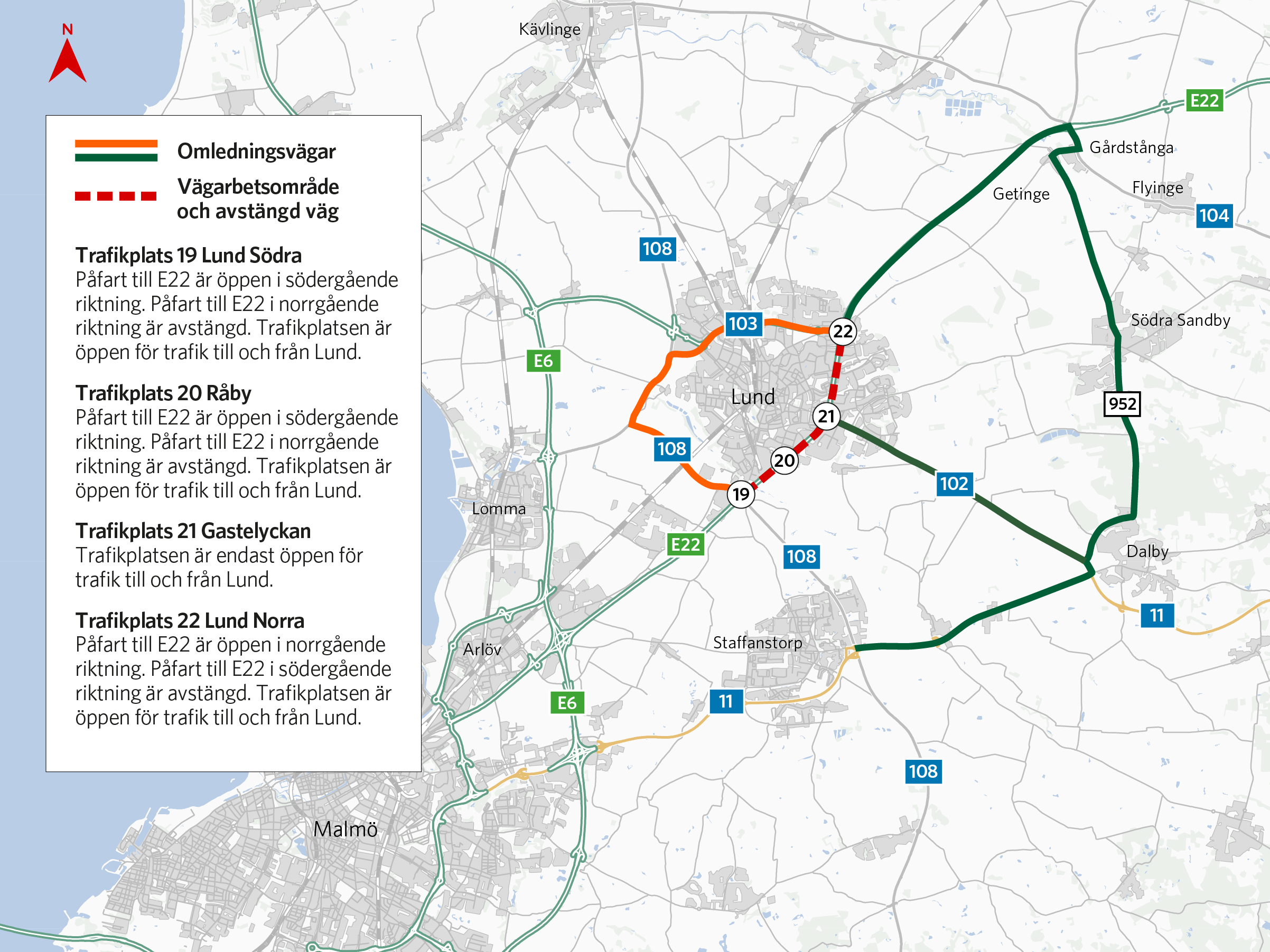

Trafiken leds om via orange vägvisning, se karta nedan.
Omledningsväg vid avstängd E22
- 14-28 augusti 2026: Två veckors avstängning mellan trafikplatserna Lund Södra och Lund Norra för rivning och lansering av nya broar över Tunavägen (Tunavägsbron) samt för ny på- och avfart till Scheelevägen. Avstängningen startar fredag 14 augusti klockan 19.00 och öppnar igen fredag 28 augusti klockan 06.00.
- Tunavägen avstängd för fordonstrafik under perioden 17 november 2025-december 2026. Du som fordonstrafikant påverkas genom omledning via Scheelevägen-Ideongatan-Sångarevägen och Spelmansvägen.
Med undantag för dessa avstängningar kommer E22 att vara öppen under hela byggtiden, men med begränsad framkomlighet.
- Du som reser med kollektivtrafiken håll dig uppdaterad via www.skanetrafiken.se
Hur påverkas gång- och cykeltrafikanter?
När Tunavägen är avstängd för fordonstrafik under perioden 17 november 2025-december 2026 kommer en mindre passage vara öppen för att gång- och cykeltrafikanter. Passagen är till för att gå eller leda sin cykel.

- 10-28 augusti 2026: Under denna period kommer gång- och cykelpassagen på Tunavägen vara avstängd då bron lanseras på plats.

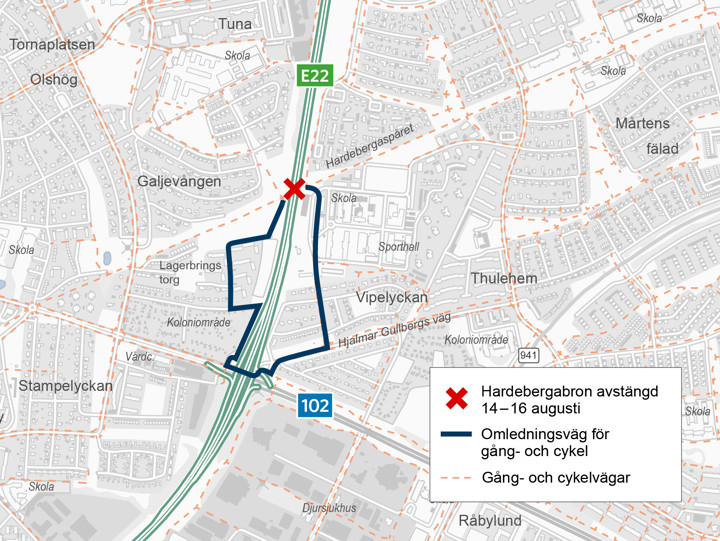

- 14-16 augusti 2026: Var Hardebergabron tillfälligt avstängd för att lyftas till sitt permanenta läge.
Omledning sker via orange vägvisning, se kartor nedan.

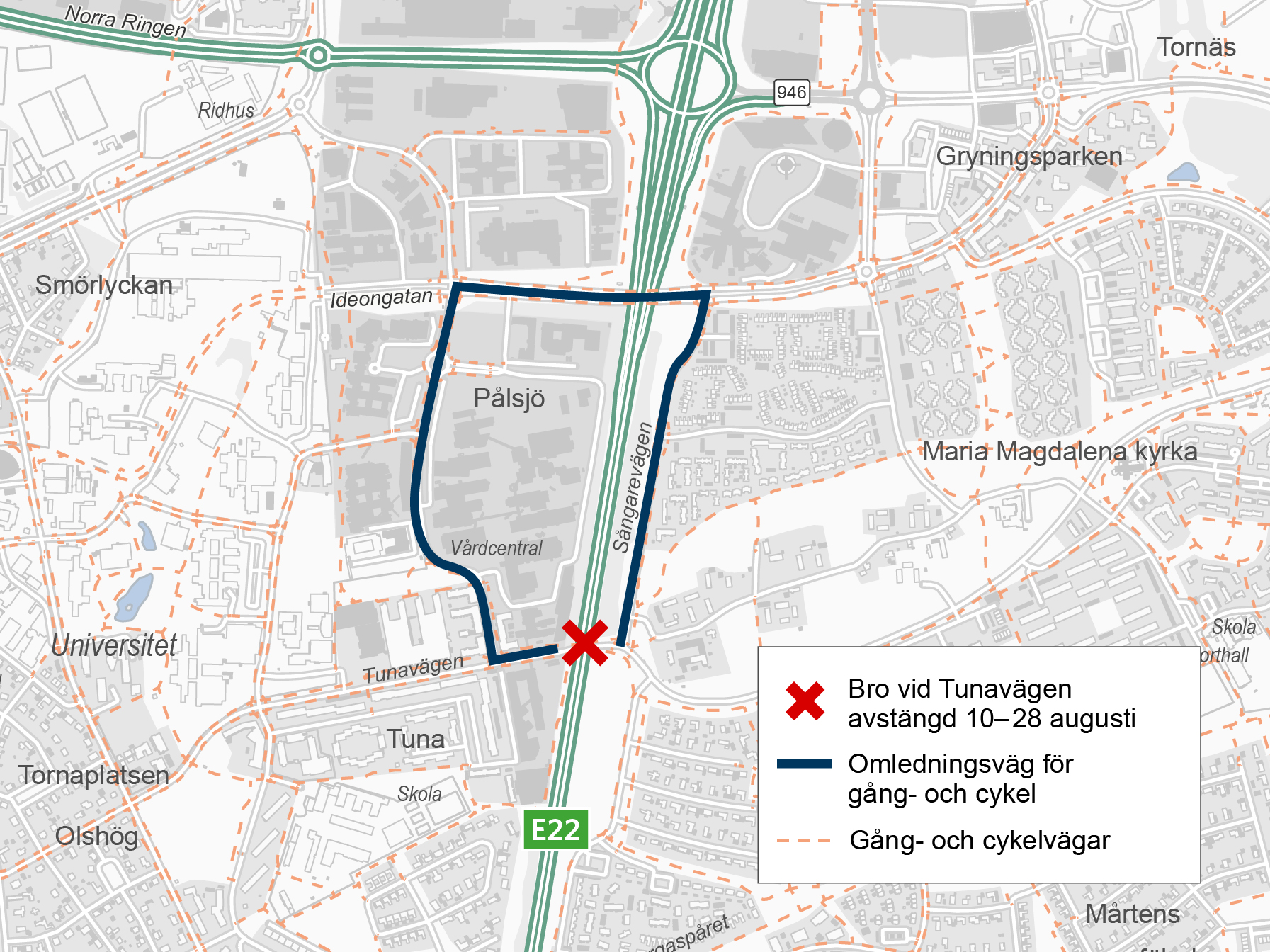

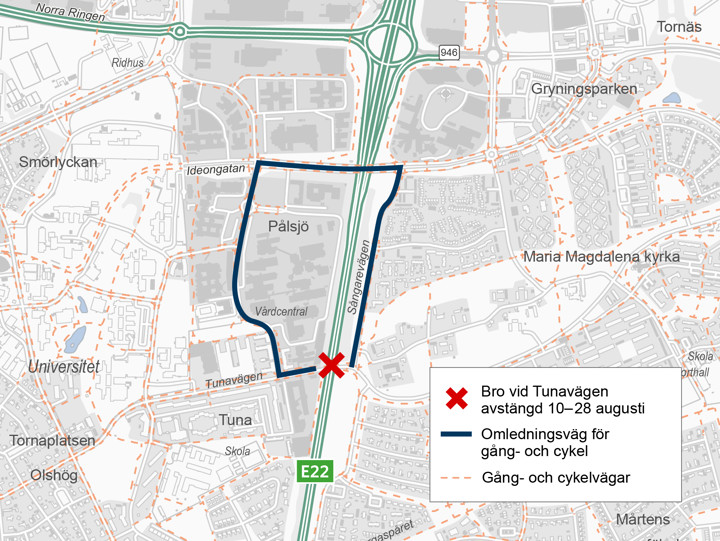

Omledning gång- och cykelväg, Tunavägen 10-28 augusti
Hur påverkas boende och förbipasserande?
Boenden kommer påverkas av bullerstörande ljud under hela avstängningen mellan 14-28 augusti 2026. Tyvärr kommer bullerstörande ljud kunna upplevas både dag- och nattetid. Vi ber om ursäkt för detta och vi har förståelse för att ljudnivån kan upplevas störande.
Vi gör vårt bästa för att minimera störningarna och uppskattar er förståelse.
Vi bygger fyra körfält och två additionskörfält. Additionskörfält är ett tillkommande yttre körfält som ska koppla ihop på- och avfarter mellan trafikplatserna Gastelyckan och Lund Norra för att minska risken för olyckor.
Så här bygger vi
- Ett additionskörfält i varje riktning mellan trafikplatserna Gastelyckan och Lund Norra. Additionskörfält gör att fordon som kör på E22 och ska av i nästa trafikplats slipper byta körfält, vilket minskar störningar i trafiken.
- Ny avfartsramp från E22 till Ideonområdet (norrgående riktning).
- Ny påfartsramp från Ideonområdet till E22 (södergående riktning).
- Ny bro över Tunavägen.
- Ny gång- och cykelbro över E22 vid Hardebergaspåret.
- Bullerskyddsåtgärder längs stora delar av sträckan.
Tidsplan
Teckenförklaring:
- Genomförd
- Pågående
- Framtida
Hardebergabron lyfts till sitt permanenta läge.
Under denna period kommer gång- och cykelpassagen på Tunavägen vara avstängd då bron lanseras på plats. Omledning sker via orange vägvisning.
14 dagars totalavstängningen på E22 vid Lund – broar rivs och nya lyfts på plats
Vi stänger av E22 mellan trafikplatserna Lund Södra och Lund Norra. Avstängningen startar fredag 14 augusti klockan 19.00 och öppnar igen fredag 28 augusti klockan 06.00.
Tunavägen stängs av
Från 17 november 2025 till december 2026 kommer en del av Tunavägen under E22 stängas av för fordonstrafik. Vi kommer då utföra ledningsomläggning på Tunavägen och under 2026 ska vi bygga och lansera ny bro (Tunavägsbron).
- Du som fordonstrafikant påverkas genom omledning via Scheelevägen-Ideongatan-Sångarevägen och Spelmansvägen.
- Du som gång- och cykeltrafikant påverkas inte av avstängningen utan det kommer finnas en mindre passage öppen under större delen av byggtiden (passagen är till för att gå eller leda sin cykel).
Undantag mitten av augusti 2026 till och med när bron är lanserad och Tunavägen är återställd är den avstängd för all trafik, även för gång- och cykel. - Du som reser med kollektivtrafiken kan påverkas, se information på www.skanetrafiken.se
Frågor och svar
Vi kommer att stänga av E22 mellan trafikplatserna Lund Södra och Lund Norra för all fordonstrafik vid två tillfällen under 2026. Då vi kommer att bland annat utföra broarbeten.
- Första avstängningen 10-13 april 2026, sker under en helg (fredag klockan 19.00- måndag klockan 05:00).
- Andra avstängningen 14-28 augusti 2026.
Trafiken leds om via orange vägvisning.
En del av Tunavägen under E22 stängs av för all fordonstrafik från och med 17 november 2025 till och med december 2026.
- Du som fordonstrafikant påverkas genom omledning via Scheelevägen-Ideongatan-Sångarevägen och Spelmansvägen.
- Du som reser med kollektivtrafiken kan påverkas, se information på www.skanetrafiken.se
Gång- och cykeltrafikanter påverkas genom att gång- och cykelbroar/passager är avstängda 10-28 augusti 2026.
För att kunna möjliggöra additionskörfälten och de planerade bullerskyddsskärmarna behöver vi avverka träd och buskage som hamnar inom det nya vägområdet. Vidare behöver vi också avverka träd och annan vegetation för att kunna bygga broar, lägga om eller flytta ledningar som kommer i konflikt med den nya väganläggningen.
Vi kommer att återskapa den gröna miljön med träd av samma typ och art när vi har byggt klart. Samtidigt kommer vi i området där vi har tagit mark även sätta upp bullerskärmar som skydd mot trafikljud.
Vi bygger inte sexfilig motorväg utan vi bygger fyra körfält och två additionskörfält.
Additionskörfält är ett tillkommande yttre körfält som ska koppla ihop på- och avfarter mellan trafikplatserna Gastelyckan och Lund Norra för att minska risken för olyckor. Lär dig mer om ”additionskörfält” i filmen på sidan.
Merparten av arbetena under byggtiden kommer att ske dagtid och kommer inte att uppfattas som störande för närboende och företag. Med undantag när vi har totalavstängning av E22 mellan14-28 augusti 2026, då kan bullerstörande ljud ske både dag- och nattetid.
Vi gör vårt bästa för att minimera störningarna, samtidigt tackar vi för ert tålamod och överseende medan arbetet pågår.
Ja, det kan förekomma. Vi kommer vid de tillfällen om det medför störande ljud informera direkt berörda eller här på projektets hemsida.
Bullerskärmarna sätts upp i samband med breddningen av E22.
När arbetet är klart kommer bullernivåerna att sjunka i områdena längs E22 jämfört med dagens nivåer. Se mer under menyn Dokument ”bullerutredning”.
Processen är påbörjad och de fastigheter som erbjuds bullerskyddsåtgärder kommer att få erbjudande om invändig bullerinventering under 2026.
Samarbete mellan Trafikverket och Lunds kommun
Tät samverkan med Lunds kommun när vi bygger.
- Trafikverket ansvarar för arbeten kopplade till E22 nya körfält, ny avfart, broar samt bullerskyddsåtgärder.
- Lunds kommun bygger cirkulationsplatser, gator och cykelvägar som ansluter till den nya avfarten vid Ideon.
Kommunen medfinansierar även delar av projektet.
Länk till Lunds kommun
Vi planerar att arbetet är klart oktober 2027.
