Skåne E22, Fjälkinge–Gualöv, motorvägsutbyggnad

Idag är E22 mellan Fjälkinge och Gualöv en mötesfri väg. Trafikverket föreslår att vägen byggs ut till en 21,5 meter bred motorväg för att öka säkerheten och framkomligheten på sträckan.

Vad?

Bygga ut E22 till en 21,5 meter bred motorväg.

Varför?

Vi ökar framkomligheten och säkerheten både för trafikanterna på E22 och på lokalvägarna som ska köra på eller korsa E22.

Nuläge

Bygghandling

Kostnad

500 miljoner kronor

Om projektet

Från Kristianstad österut mot gränsen till Blekinge har vi sträckan "Fjälkinge-Gualöv", som idag är en mötesfri väg, en så kallad 2+1-väg med mittseparering och all trafik går på E22 inklusive långsamtgående fordon. Den här sträckan är den sista som inte är motorväg i riktning mot Blekinge. Söder om Kristianstad blev delen Sätaröd-Vä motorväg december 2020, nu är det bara delen mellan Fogdarp och Hörby Norra kvar i Skåne som inte är motorväg.

För att skapa en säkrare väg för alla trafikantgrupper med god framkomlighet och tillgänglighet planerar vi att bygga ut sträckan Fjälinge-Gualöv till en 21,5 meter bred motorväg.

Vad händer nu?

Sedan den 22 augusti 2022 har de arkologiska fältarbetena pågått. Sydsvensk arkeologi gör utgrävningarna på den nästan fem fotbollsplaner stora ytan mellan Bäckaskog och Gualöv. De har hittat tusenåriga fynd, inte bara boplatslämningar utan även gravar.

Fynden är bland annat förkolnade benbitar och lerkrus från bronsåldern som har legat 30 cm under åkern, fram tills nu. I Fjälkinge har de funnit tio gravar från bronsåldern. Gravarna visar på ett skifte under den här tiden, där man går från traditionell jordfästning till att man kremerar den döde. Fynden ska analyseras för att bland annat bestämma benbitarna och skelettets individ, kön, ålder och om de delar gravplatsen med djur eller andra människor. Arbetet fortsätter och vi planerar att det ska vara klart i mitten av oktober 2022. Läs mer om fynd på Sydsvensk arkeologi hemsida.

Samtidigt fortsätter vi med planering av bland annat fastighetsnära bulleråtgärder och lantmäteriförrättning för enskilda vägar.

E22:ans nya utformning

  • Den nya motorvägen kommer att börja där den befintliga motorvägen slutar, strax öster om trafikplatsen i Fjälkinge. På merparten av sträckan breddas befintlig väg till höger i färdriktningen för att skapa fyra körfält längs med hela sträckan.
  • Motorvägen byggs i ny sträckning mellan järnvägen och befintlig E22 i Fjälkinge. Den befintliga E22 blir en del av det lokalvägnät som Gamla vägen ansluter till. Öster om Bäckaskog och väster om Gualöv ansluter motorvägen till befintlig sträckning igen.
  • Ny trafikplats vid Bäckaskog som kopplar på trafik från lokalvägnätet samt EKO Stormarknad.
  • Motorvägen blir 21,5 meter bred.
  • Sex broar.
  • 10 km lokalväg som blir 7 meter bred. Lokalvägnätet knyter ihop Östra Fjälkinge, Bäckaskog, Gualöv och bebyggelsen runt omkring; lokal trafik, långsamtgående fordon samt gång- och cykeltrafik.
  • Delar av gång- och cykelvägnätet flyttas till ny plats; en del som blir ny är från Nymövägen vidare in i Bäckaskog där den kommer gå över motorvägen.
  • Busshållplatserna flyttas till den lokala landsvägen, byggs enligt ny standard.
  • Bullerskydd.
  • Viltstängsel längs hela sträckan.
  • Faunapassager för både stora och små djur byggs för att minska barriäreffekt.
    - Strax intill Gamla vägen i Fjälkinge byggs två nya planskilda faunapassager, de kommer att gå under E22 och järnvägen.
    - Där Trolle Ljungbyvägen korsar E22 byggs en ny planskild faunapassage, där bilisterna samsas med såväl cyklister och fotgängare som det lokala djurlivet.
  • Infiltrationsområden byggs för att samla upp regnvatten som rinner ner i diken. På så vis omhändertas vattnet på ett kontrollerat sätt, vilket förhindrar att oväntade översvämningar uppstår.

Skydd av grundvattnet

Hanteringen av dagvattnet från vägen kommer att tas om hand i diken och dammar samt att grundvattnet ska skyddas på cirka 2,5 km genom att vi tätar diken och dammar. Detta för att minska risken för att föroreningar ska nå ner i grundvattnet. Åtgärderna medför en kostnadsökning i projektet och total summan är nu 500 miljoner kronor.

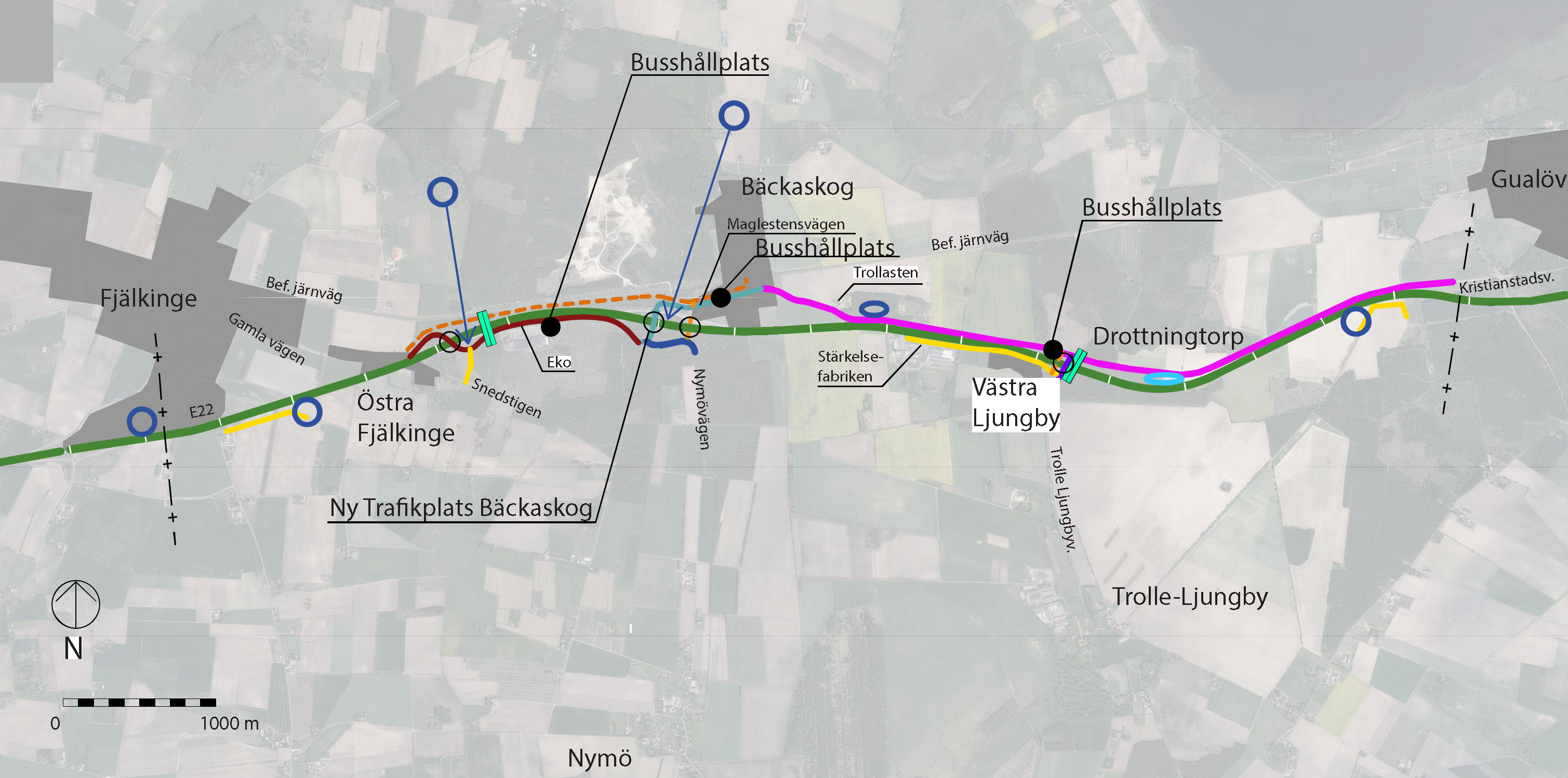

Översiktskarta

Här kan du läsa om hur vi jobbar med olika saker inom projektet. Ämnena nedan är valfria och är endast exempel. Längre fram kan man också lägga en länk till mer övergripande innehåll på ämnena, till exempel buller.

Under hösten 2020 gjorde vi en arkeologisk förundersökning ute i fält. Detta är en fortsättning av den arkeologiska undersökningen som slutfördes 2019. Denna förundersökning omfattar bland annat nio fornlämningar, varav flera boplatser. Förundersökningen har visat att vi har fem områden som ska slutundersökas. Slutundersökningen planeras att starta 22 augusti och pågå till mitten av oktober 2022.

Tidsplan

1 april 2022 skickade vi ut handlingar för upphandling av entreprenör.

Mellan 22 augusti och fram till mitten av oktober 2022 kommer den arkeologiska slutundersökning i fält att göras. Efter förundersökningen fann man 5 områden som nu ska undersökas vidare. De områden som är intill vägen kommer att påverka trafiken genom sänkt hastighet och att vi stänger ett körfält.

Läs mer om fynd på Sydsvensk arkeologi hemsida

Trafiken på E22 påverkas när arkeologiska fältarbeten görs intill vägen

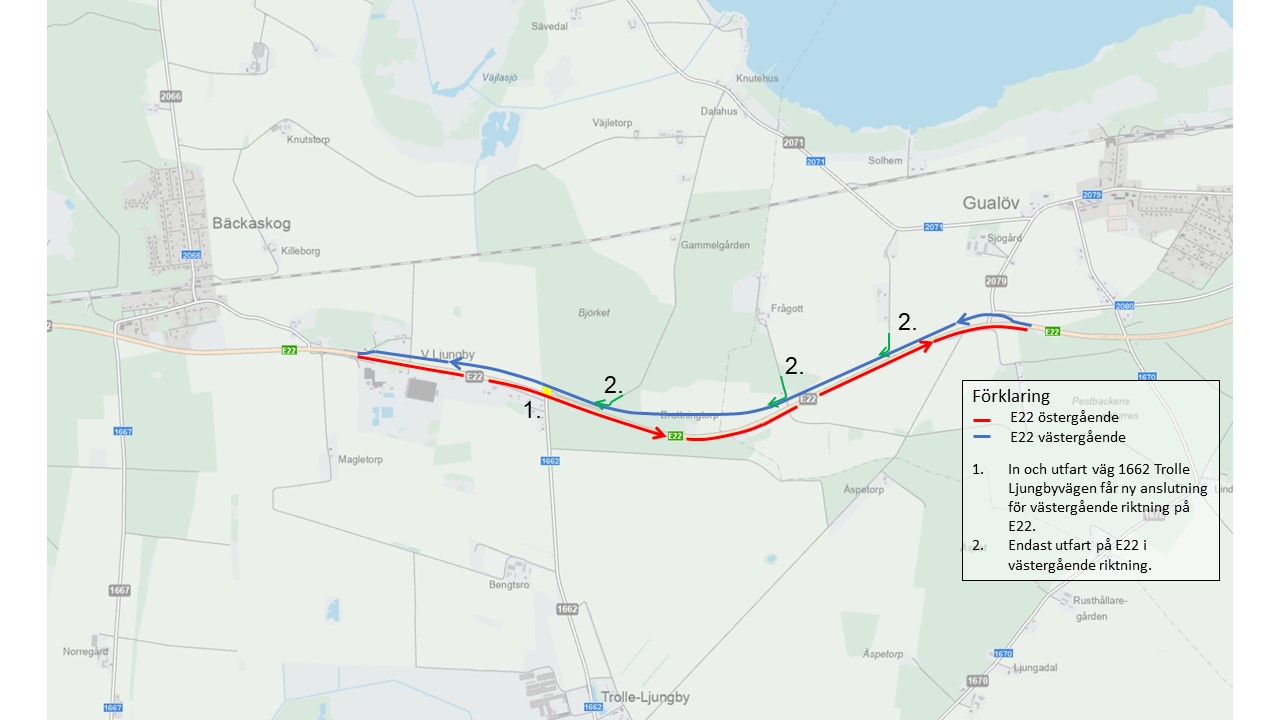

Under tiden 23/8 och 9/9 kommer trafiken på E22 mellan trafikplats Fjälkinge (avfart 41) till Gualöv att störas.  Detta då den arkeologiska slutundersökningen görs intill vägen.

För allas säkerhet måste därför hastigheten förbi arbetsområdet sänkas och ett körfält stängas. Vid vissa tillfällen kommer även trafiken att stoppas av TMA bil. Påverkan blir då att trafiken under en kort tid stoppas helt i någon minut för gemensam kolonnkörning förbi arbetsplatsen.

Arbetet är uppdelat och kommer störa först trafiken mellan trafikplats Fjälkinge och EKO under augusti och tiden i september störs trafiken mellan Bromölla och Gualöv.

Vi uppmanar alla trafikanter att hålla hastigheten förbi arbetsområdet. Vi vill att alla ska komma hem tryggt, smidigt och säkert.

Vi planerar att ett kontrakt är skrivit med en entreprenör under november 2022.

Byggnationen planeras att starta i slutet av 2022 och ny E22 planeras vara klar och öppnas för trafik i slutet av 2025.

Tågresenärer på sträckan Kristianstad-Bromölla kommer under 2024 att bli påverkade av att tåget ersätts med buss under 5 dagar. Detta för att vi då bygger två nya planskilda faunapassager för både stora och små djur strax intill Gamla vägen i Fjälkinge, de kommer att gå under E22 och järnvägen.

Mer information kommer du att kunna få från tågoperatörernas hemsida.
